    Дедлайн — що це та як встановлювати реалістичні строки

    Розбираємо, чому шість годин роботи займають кілька днів, як погодити реальний строк і що робити, коли план змінюється. З прикладом та практикою в if.team.

    Дедлайн — що це та як встановлювати реалістичні строки
    Згенеруйте стислий виклад за допомогою ШІ
    Відкрийте цю сторінку у вашому улюбленому ШІ-асистенті

    Дедлайн — це кінцева дата й час, до яких потрібно завершити завдання або передати погоджений результат. Наприклад, «надіслати клієнту презентацію 6 листопада до 16:00». Домовтеся, що саме має бути готове до цієї миті та хто перевіряє результат.

    Дизайнер оцінює презентацію в шість годин. Менеджер обіцяє її на завтра. Наступного дня з’ясовується, що в дизайнера ще два замовлення, текст досі редагують, а людина, яка погоджує слайди, зможе відповісти лише в четвер. Шість годин роботи перетворюються на кілька днів у календарі.

    У цій статті розберемо, як встановлювати дедлайни з урахуванням роботи, очікування й зайнятості людей. Покажемо, як помітити ризик затримки, домовитися про зміни та вести строки в if.team. Приклад буде один — підготовка презентації для клієнтського вебінару.

    Приклад навчальний — назви компаній, учасники й оцінки вигадані.

    Що таке дедлайн простими словами

    Дедлайн відповідає на запитання «до якого моменту результат має бути готовий?». У Словнику української мови це кінцевий термін виконання завдання. У робочій домовленості корисно додати до дати час, часовий пояс і конкретну дію: надіслати файл, отримати погодження або опублікувати сторінку.

    «Презентація до п’ятниці» залишає кілька тлумачень. Дизайнер може планувати завершення макета ввечері, менеджер — показ клієнту вранці, а клієнт — репетицію вже з готовим PDF. Формулювання «6 листопада до 16:00 передаємо погоджені PDF і редагований файл» пояснює, які файли й коли отримає клієнт.

    Як сказати «дедлайн» українською

    У робочому тексті можна використати «кінцевий термін», «кінцевий строк» або конкретне «до 6 листопада, 16:00». Саме слово «дедлайн» також зафіксоване у словнику. Вибір залежить від контексту: для картки задачі зручно коротке поле, для листа клієнту — повна домовленість.

    Дедлайн, оцінка роботи та прогноз завершення

    Оцінка, прогноз, дедлайн і контрольна точка виконують різні завдання. Їх варто зберігати окремо, особливо коли обсяг змінюється вже під час роботи.

    ПоказникЩо означаєПриклад
    Оцінка роботиСкільки часу людина витратить на виконанняШість годин на дизайн десяти слайдів
    Прогноз завершенняКоли робота закінчиться за поточних умовМакет буде готовий у середу до 12:00
    Погоджений дедлайнДо якого моменту команда взяла зобов’язання передати результатФінальні файли в п’ятницю до 16:00
    Контрольна точкаКоли перевіряємо проміжний результат або умовуУ вівторок до 12:00 готові чотири слайди

    Якщо команда прогнозує пізніше завершення, погоджений дедлайн залишається чинним. Потрібно перевірити, чи можна встигнути за рахунок зміни обсягу або розкладу, і обговорити це з клієнтом. Якщо щоразу тихо пересувати дату задачі слідом за прогнозом, команда втратить історію домовленостей.

    Чому шість годин роботи можуть зайняти тиждень

    Оцінка в годинах показує, скільки потрібно працювати. Дата завершення також залежить від графіка виконавця, інших задач, готовності матеріалів і погодження. У поясненні Microsoft про зусилля й тривалість ці величини також розділені: кількість годин роботи та проміжок, протягом якого вона виконується, мають різний зміст. Конкретні правила розрахунку залежать від інструмента.

    У нашому прикладі дизайнерка Марта може виділити на презентацію дві години на день. Шість годин дизайну займуть три робочі дні. Потім результат перевірить менеджер, відповість клієнт, а Марта внесе погоджені правки. До зовнішнього дедлайну має вміститися весь цей шлях.

    Як записувати фактичні години й порівнювати їх з оцінкою, розбираємо в статті про облік робочого часу.

    Перед обіцянкою дати перевірте три умови:

    • Доступність. Які проміжки виконавець може виділити після інших погоджених задач і зустрічей?
    • Матеріали. Що потрібно для старту, хто це передає й до якого моменту?
    • Погодження. Хто приймає результат і коли поверне один зібраний список коментарів?

    Наприклад, замість «чекаємо клієнта» запишіть: «Ірина надсилає фінальний текст і логотипи до 30 жовтня, 15:00». Так зрозуміло, яку умову перевіряти перед початком.

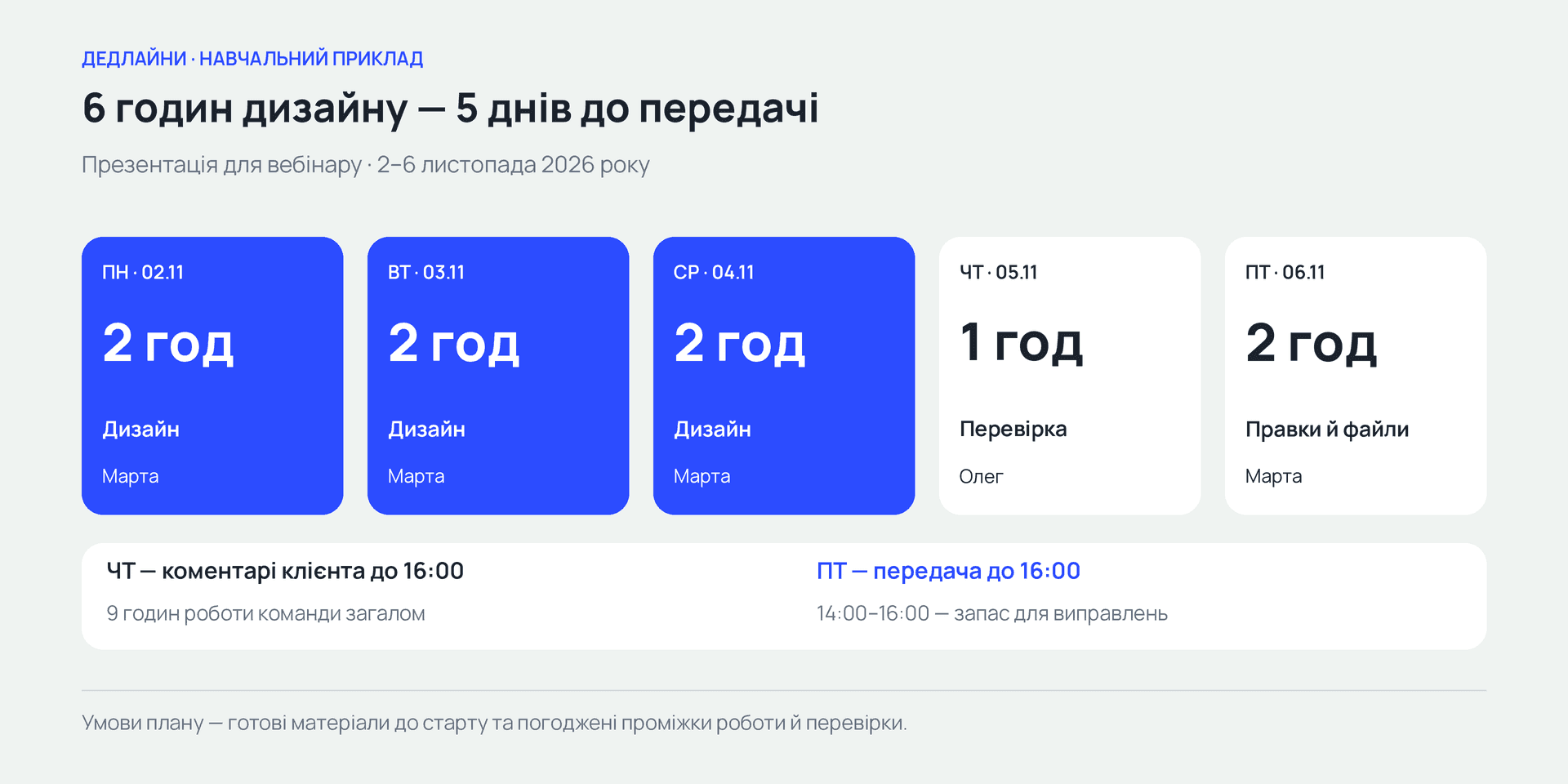

    Шість годин дизайну розподілені на три дні. Перевірка, коментарі та правки займають решту плану до передачі.

    Шість годин дизайну розподілені на три дні. Перевірка, коментарі та правки займають решту плану до передачі.

    Які дедлайни потрібні команді

    Позначте окремо дату передачі клієнту, строк внутрішньої готовності та проміжні перевірки. Команда бачитиме, коли завершити свою роботу і скільки часу залишиться на перевірку.

    Зовнішній дедлайн

    Це момент передачі результату іншій стороні. У прикладі — 6 листопада до 16:00. Він пов’язаний із вебінаром 9 листопада: клієнту ще потрібна репетиція.

    Частину таких строків можна переглянути за домовленістю. Інші залежать від події, подання заявки, друку чи запуску реклами. Причину фіксованої дати варто записати в задачі. Це допоможе команді вибрати, що змінювати, якщо виникне затримка.

    Внутрішня готовність

    Команда планує завершити правки до 12:00 у п’ятницю. До передачі о 16:00 залишається час на перевірку експорту й можливі дрібні виправлення. Цей проміжок має зрозуміле призначення.

    Якщо назвати внутрішню дату остаточним строком і приховати справжню, учасники можуть планувати роботу за різними правилами. Простіше розділити дві події: «готово до фінальної перевірки» та «передано клієнту».

    Контрольні точки

    Контрольна точка показує, чи зберігається можливість вкластися в строк. Для презентації це готовність матеріалів перед стартом, перші слайди у вівторок і зібрані коментарі в четвер.

    Їх кількість залежить від тривалості й ризику роботи. Для короткої знайомої задачі може вистачити перевірки перед передачею. Для нового формату корисно рано погодити фрагмент, щоб наступні слайди спиралися на вже прийняте рішення.

    Як правильно встановити дедлайн

    Почніть із результату й умов роботи. Дата має завершувати цю розмову. Якщо клієнт уже назвав день, пройдіть ті самі кроки, щоб зрозуміти, який обсяг команда встигне до нього.

    1. Визначте, що вважається готовим

    Для «Обрію» результат — десять слайдів у погодженому стилі, перевірені посилання, PDF для показу та редагований файл. Тексти надає клієнт, один зібраний раунд правок входить у роботу. З боку клієнта готову презентацію приймає Ірина.

    За цим описом команда й клієнт перевіряють, чи однаково розуміють замовлення. Якщо спікер очікує ще анімацію, а команда готує статичний PDF, збіг у даті нічого не вирішує. Детальніше про опис результату — у статті про постановку задач команді.

    2. Розділіть роботу на етапи

    Для прикладу достатньо дизайну, перевірки та правок із фінальним експортом. Якщо все назвати однією задачею «зробити презентацію», очікування погодження легко загубиться всередині.

    Розділяйте частини там, де змінюється відповідальний, потрібне окреме приймання або починається очікування. Дробити кожен рух миші на задачу немає сенсу: окрема задача потрібна там, де вона допомагає домовитися про результат, відповідального й строк.

    3. Отримайте оцінку від виконавця

    Марта оцінює дизайн у шість годин за умови готового тексту. Менеджер Олег закладає годину на перевірку. Ще дві години Марта резервує на один погоджений раунд правок і підготовку файлів. Разом — дев’ять годин роботи команди, розподілених між двома людьми.

    До оцінки запишіть припущення. Для нового або нечіткого завдання корисно дати діапазон і пояснити його: «шість–вісім годин залежно від складності схем». Потім уточніть умови або погодьте запас часу й назвіть клієнту строк.

    4. Зіставте оцінку з календарем

    Перевірте інші замовлення, відпустки й доступність людей, які погоджують роботу. Вільний час має збігатися з моментом, коли готові матеріали й попередні результати.

    У прикладі дві години Марти доступні з 10:00 до 12:00 у понеділок, вівторок і середу. Олег перевіряє макет у четвер, клієнт передає коментарі того самого дня. Правки заплановані на п’ятницю з 10:00 до 12:00.

    5. Залиште запас під конкретний ризик

    Запас потрібен, коли є невизначеність: може знадобитися повторний експорт, уточнення числа на слайді або виправлення посилання. У нашому плані для дрібних технічних виправлень доступні дві години в п’ятницю, з 14:00 до 16:00.

    Такий запас ми вибрали для цієї презентації. Універсального відсотка запасу для всіх проєктів немає. Коли проблема може додати кілька днів роботи, двогодинний проміжок її не покриє — потрібно раніше уточнити вимоги або змінити план.

    6. Погодьте умови й зафіксуйте дату

    Разом із датою передайте клієнту умови, від яких вона залежить: готовність матеріалів, день перевірки та час відповіді. Попросіть підтвердити і результат, і ці умови.

    Після погодження перенесіть домовленість до місця, де команда веде роботу. Якщо ціна, обсяг і строки зафіксовані в пропозиції, додайте посилання на неї. У гайді про комерційну пропозицію є приклади того, як зібрати ці умови в одному документі.

    Приклад планування дедлайну — презентація до вебінару

    Студія «Контур» готує презентацію для вебінару «Обрію» 9 листопада 2026 року о 10:00 за Києвом. Фінальні файли потрібні 6 листопада до 16:00, щоб клієнт устиг підготуватися.

    Матеріали погоджені до п’ятниці, 30 жовтня. Робота починається в понеділок, 2 листопада. Марта має три двогодинні проміжки для дизайну, Олег — годину для внутрішньої перевірки. Клієнт підтвердив, що надішле зібрані коментарі в четвер.

    ДатаЩо відбуваєтьсяХто відповідаєРезультат
    30 жовтня, до 15:00Передача матеріалівІрина, клієнтФінальний текст, логотипи й дані
    2 листопада, 10:00–12:00Початок дизайнуМартаПерші слайди та візуальний напрям
    3 листопада, 10:00–12:00Продовження дизайнуМартаПроміжний макет для контрольної точки
    4 листопада, 10:00–12:00Завершення дизайнуМартаМакет десяти слайдів
    5 листопада, 10:00–11:00Внутрішня перевіркаОлегЗауваження перед передачею клієнту
    5 листопада, до 16:00Зібраний зворотний зв’язокІринаОдин погоджений список коментарів
    6 листопада, 10:00–12:00Правки й підготовка файлівМартаФінальні PDF і редагований файл
    6 листопада, 14:00–16:00Запас для технічних виправленьМарта й Олег за потребиПеревірений комплект до передачі

    Шість годин у перших трьох рядках дизайну — лише частина роботи. Внутрішня перевірка додає годину, правки й експорт — дві. Запас у дві години стоїть окремо: його використають лише за потреби. Очікування клієнтської відповіді також займає календарний час, хоча команда в цей проміжок може виконувати інші задачі.

    Зовнішній дедлайн у цьому плані спирається на умови: матеріали готові до старту, щодня є дві години Марти, а коментарі надходять у четвер. Якщо одна з умов змінюється, менеджер переглядає послідовність і доступність, а потім уточнює прогноз.

    Для складнішого проєкту такий план зручніше розглядати на часовій шкалі. Як її читати, пояснюємо у статті про діаграму Ганта. Тут важливо спочатку домовитися про роботу й передачі між людьми — тоді смуги на діаграмі матимуть зміст.

    Як помітити ризик зриву дедлайну заздалегідь

    Статус «у роботі» дає мало інформації про майбутню дату. Потрібно знати, що вже готово, скільки роботи залишилося та які умови змінилися. Коротка перевірка цих трьох речей корисніша за повторне «ну що там?».

    Перевіряйте результат, який можна подивитися

    У вівторок менеджер відкриває проміжний макет. Він бачить, чи готові перші слайди, чи погоджений напрям і чи немає нового запиту на складну анімацію. Фраза «витрачено чотири години» описує зусилля, але сама по собі не підтверджує готовність половини презентації.

    Для задач із різними за складністю частинами відсоток виконання може вводити в оману. Дев’ять простих слайдів і одна складна схема — десять одиниць, але остання здатна вимагати більше часу за кілька попередніх. Запитайте про залишок у конкретних діях.

    Оновлюйте оцінку того, що залишилося

    Якщо вже витрачено чотири години, а виконавець оцінює залишок ще в чотири, прогноз загальних витрат часу становить вісім годин. Початкова оцінка шість годин залишається базою для порівняння. Додаткові дві години потрібно розмістити в календарі.

    Можливо, вони вмістяться до перевірки. Можливо, займуть час іншого замовлення. Перевірте календар, щоб зрозуміти, як додаткові години змінять дату завершення. Для регулярного огляду можна зібрати поруч дедлайн, прогноз, залишок і перешкоду. Про вибір показників є окремий матеріал про дашборд.

    Реагуйте на умову, яка вже порушена

    Уявімо інший перебіг нашого прикладу. Клієнт надсилає матеріали лише у вівторок, 3 листопада, після обіду. Дизайн почнеться в середу. За доступності дві години на день шість годин роботи завершаться в п’ятницю. На звичне погодження в четвер часу вже немає.

    Ризик видно у вівторок, щойно став відомий новий час отримання матеріалів. Менеджер може того самого дня запропонувати зміну обсягу або перевірити інший варіант розкладу. Очікування до п’ятниці забере цю можливість.

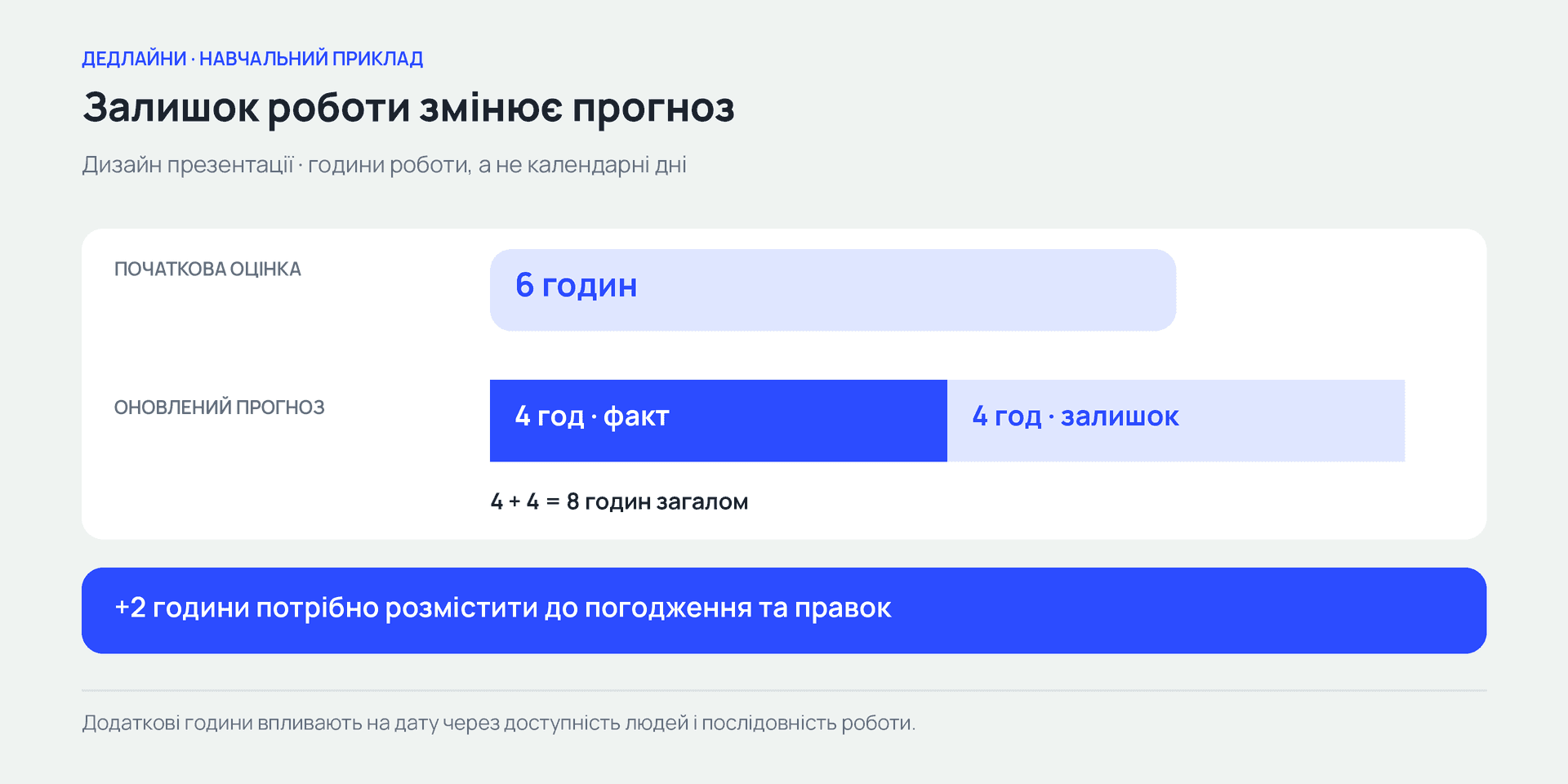

    Факт і нова оцінка залишку дають прогноз. Додаткові години потрібно зіставити з календарем.

    Факт і нова оцінка залишку дають прогноз. Додаткові години потрібно зіставити з календарем.

    Що робити, якщо команда ризикує зірвати дедлайн

    Спочатку назвіть розрив між планом і прогнозом. Потім перевірте доступні варіанти. У нашому прикладі пізні матеріали посунули дизайн на середу–п’ятницю, тому погодження й правки виходять за початковий план.

    Уточніть мінімальний потрібний результат

    Для вебінару клієнту можуть бути критичні шість основних слайдів. Додаткові приклади можна передати пізніше. Якщо клієнт погоджує такий поділ, Марта переоцінює скорочену версію: припустімо, чотири години дизайну замість шести. Це нова оцінка виконавця для конкретного обсягу.

    За такого сценарію основні слайди можна підготувати в середу й четвер. Внутрішню перевірку Олега потрібно перенести на четвер, 12:00–13:00, попередньо перевіривши його доступність. Тоді клієнт зможе надіслати коментарі до 16:00, а Марта — внести правки в п’ятницю. Клієнт має підтвердити, що скорочена версія підходить для виступу й що він устигне переглянути її між 13:00 та 16:00.

    Перевірте, хто може допомогти та які роботи доведеться перенести

    Інший дизайнер може допомогти, якщо йому зрозумілі матеріали, стиль і завдання. Перед передачею врахуйте час на пояснення, доступ до файлів і перевірку узгодженості результату.

    Так само перенесення іншої задачі звільнить години лише після погодження з її власником. Запишіть, яке замовлення посунеться і на скільки. Інакше один вчасний проєкт створить приховану затримку в іншому.

    Погодьте новий строк, коли це можливо

    Якщо обсяг має залишитися повним, а вільних виконавців немає, перевірте календар і запропонуйте нову дату. Для вебінару перенесення файлу після виступу може зробити результат непотрібним. Для внутрішнього документа зміна дати іноді прийнятна. Рішення залежить від наслідків.

    Необхідні перевірки якості також залишаються в плані: наприклад, правильність чисел або працездатність посилань. Відмова від декоративного елемента та відмова від перевірки важливих даних мають різні наслідки.

    Порядок робіт теж можна переглянути: незалежні частини виконувати паралельно. Перед цим перевірте, чи готові матеріали й чи вистачає людей.

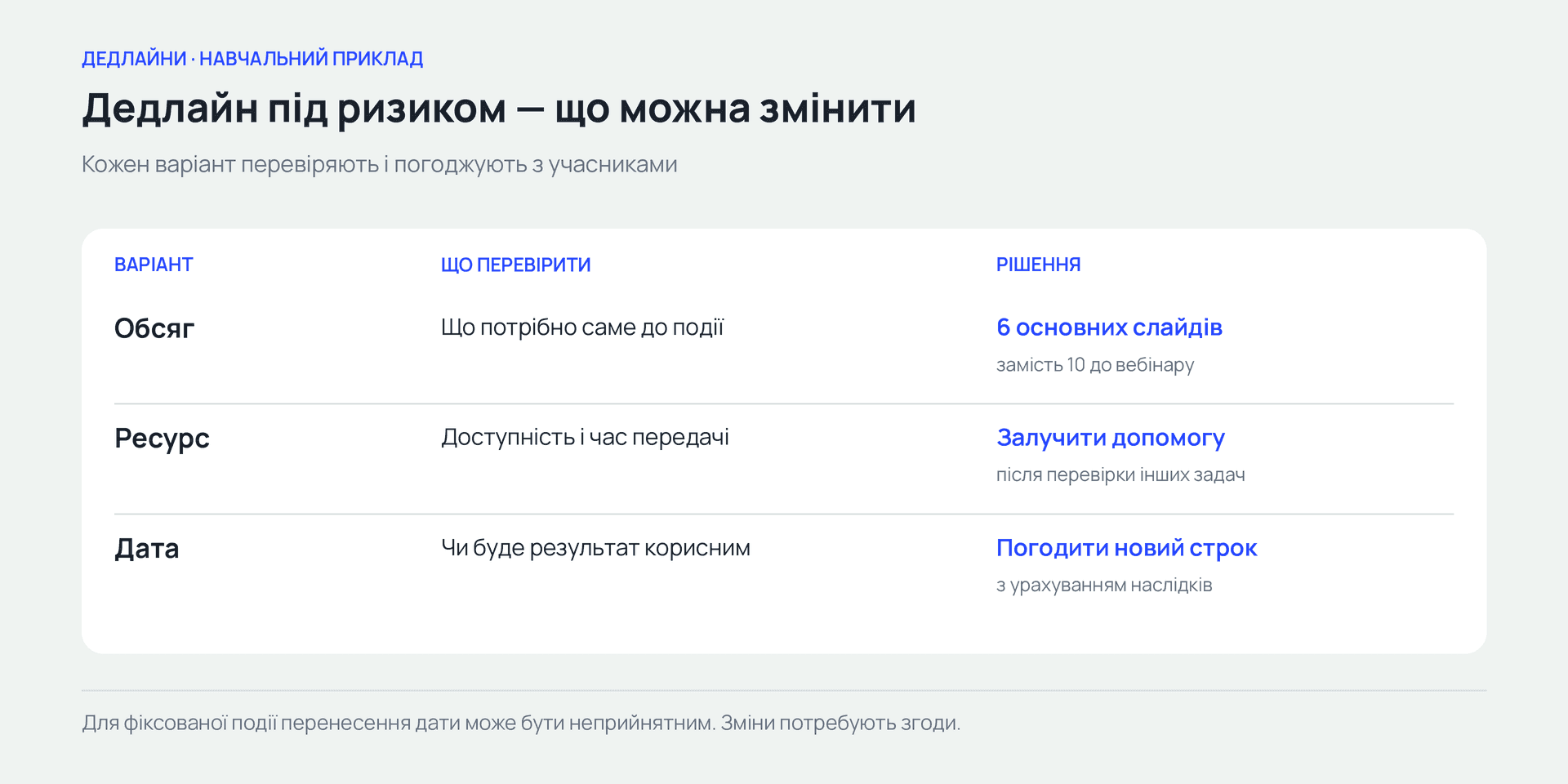

    Порівняйте доступні варіанти та погодьте зміну з людьми, яких вона стосується

    Порівняйте доступні варіанти та погодьте зміну з людьми, яких вона стосується

    Як повідомити клієнту про ризик зриву дедлайну

    Розкажіть клієнту, що вже готово, що змінилося, як це вплине на строк і що ви пропонуєте. Надішліть його, коли ризик уже можна пояснити, а варіанти ще доступні.

    Наприклад, якщо матеріали надійшли пізніше, ніж домовлялися:

    Ірино, отримали фінальний текст сьогодні, 3 листопада, після обіду. Марта зможе почати дизайн завтра. Для десяти слайдів потрібно три робочі дні, тому макет буде готовий у п’ятницю й часу на погодження та правки до 16:00 вже бракує.

    У листі є конкретний вибір і час відповіді. Менеджер називає дату отримання матеріалів і пояснює, як вона вплинула на план. Якщо затримка виникла всередині команди, так само прямо назвіть власну помилку: «Ми заклали замало часу на перевірку даних. Потрібні ще дві години роботи аналітика».

    Універсальна структура повідомлення — що готово; що змінилося; на яку дату це впливає; який варіант пропонуємо; до коли потрібне рішення. Після відповіді зафіксуйте новий обсяг, дату й того, хто їх погодив. Мовчання клієнта ще не підтверджує нові умови.

    Якщо змінюється саме дата, повідомлення може бути коротким: «Для повної версії потрібно ще дві години перевірки. Перевірили графік команди й пропонуємо передати файли в понеділок до 12:00 замість п’ятниці, 16:00. Чи підходить вам цей строк?». Це окремий приклад для роботи без ранкової події в понеділок; для нашого вебінару такий перенос запізний.

    Які показники допомагають оцінювати роботу зі строками

    Для початку вистачить кількох питань за завершеними задачами. Чи виконали погоджений обсяг до дати? Коли вперше помітили ризик? Чому змінився план? Ці відповіді допомагають знайти конкретну проблему в процесі.

    Якщо рахуєте частку задач, виконаних вчасно, визначте правила. Наприклад, із десяти задач, які мали завершитися за тиждень, вісім прийняті до початкового строку. За таким визначенням показник становить 80%. Погоджені перенесення покажіть окремо, щоб зміна дати не приховувала початкове відхилення.

    Зафіксуйте, що робити зі скасованими задачами, зміною обсягу та зовнішніми затримками. Без цих правил дві команди можуть отримати різні показники з однакових подій. У матеріалі про KPI розбираємо, як пов’язувати показник із рішенням.

    Корисно окремо бачити час попередження: повідомили про ризик у вівторок чи за годину до передачі в п’ятницю. Сам факт затримки буде однаковим, але можливості домовитися з клієнтом — різними. Використовуйте це для покращення процесу, з урахуванням складності й умов задач.

    Чекліст перед погодженням дедлайну

    Перед обіцянкою дати пройдіть шість запитань. Якщо відповідь відсутня, спочатку уточніть умову або позначте її як припущення в домовленості.

    • Який саме результат і в якому форматі передаємо?
    • Хто виконує роботу та коли має для неї час?
    • Які матеріали або попередні задачі потрібні для старту?
    • Хто перевіряє результат і коли надасть відповідь?
    • Чи є час на погоджені правки й конкретні ризики?
    • Хто погоджує зміну обсягу або дати, якщо умови зміняться?

    Як контролювати дедлайни в if.team

    Тепер перенесемо погоджений план презентації в if.team: зовнішній строк збережемо в проєкті, передачі між учасниками — у задачах, а рішення про зміни — у коментарях. Так під час перевірки можна зіставити дату з поточним станом роботи.

    Повертаємося до початкового плану на десять слайдів. У шостому кроці покажемо, що оновити після погодження скороченої версії. Доступні дії залежать від ролі й налаштувань компанії.

    1. Створіть проєкт із кінцевим результатом

    Створіть «Презентація для вебінару Обрію». Укажіть клієнта, керівника й учасників, початок 2 листопада та завершення 6 листопада. В описі зафіксуйте зовнішню домовленість: фінальні PDF і редагований файл до 16:00 за київським часом; вебінар 9 листопада о 10:00.

    Додайте посилання на погоджений обсяг і матеріали. Набір полів наведений в інструкції зі створення проєкту. Дата проєкту дає загальну рамку, а конкретні передачі роботи далі оформимо задачами.

    2. Розділіть час роботи та дедлайн задачі

    Створіть задачу «Підготувати дизайн десяти слайдів», призначте Марту, задайте шість годин планового часу, початок 2 листопада та кінцевий термін 4 листопада до 12:00. В описі зазначте доступність: по дві години з 10:00 до 12:00 у понеділок, вівторок і середу.

    Поле планового часу містить оцінку зусиль, а дати — календарну рамку. Саме заповнення цих полів ще не доводить, що людина вільна. Поля форми описані в документації створення завдання.

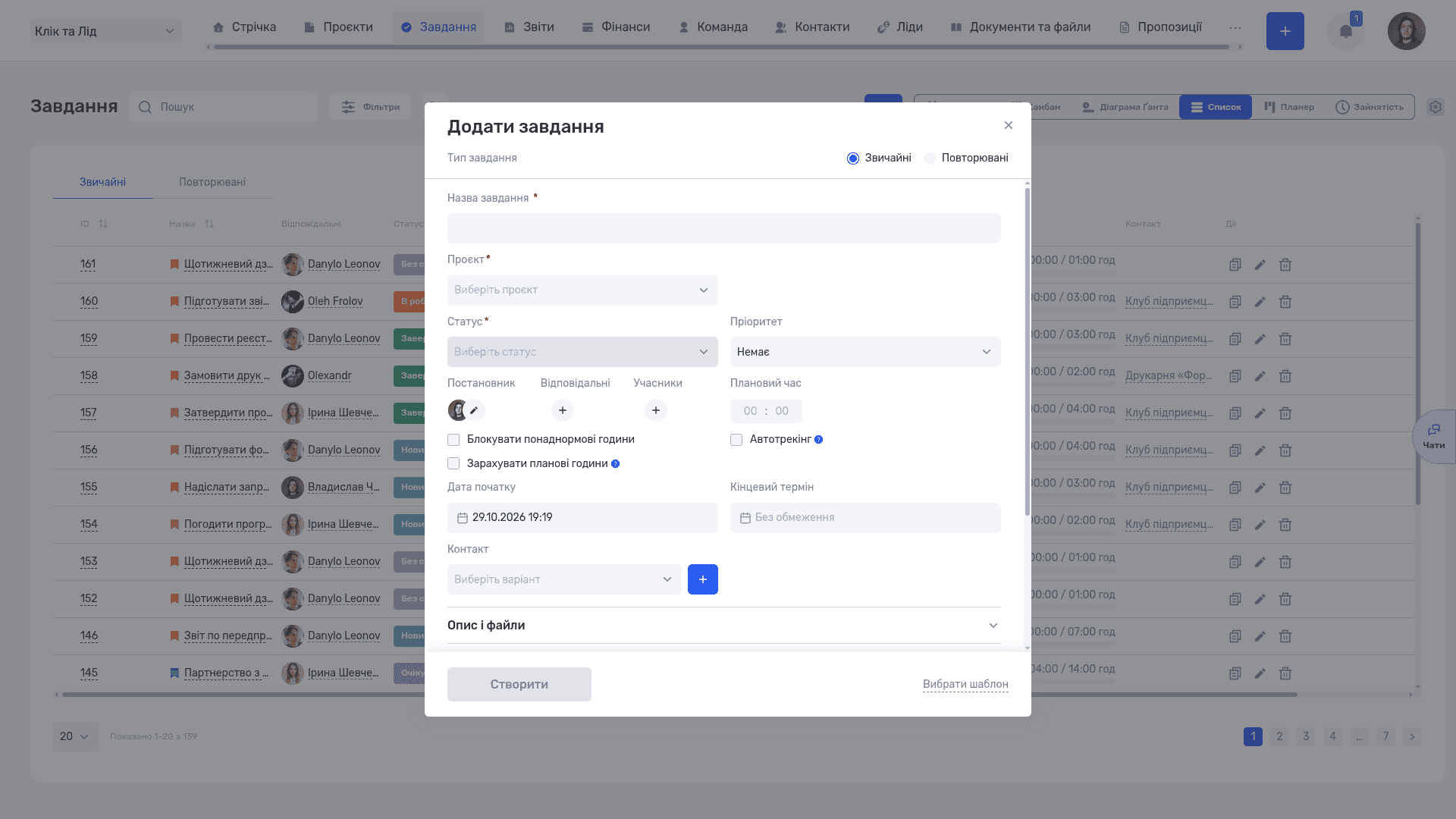

    Години показують обсяг роботи, а кінцевий термін — коли потрібен результат

    Години показують обсяг роботи, а кінцевий термін — коли потрібен результат

    3. Оформіть перевірку й правки окремо

    Додайте задачі на перевірку макета, отримання коментарів і правки з передачею файлів. Олег відповідає за перевірку й отримання відповіді Ірини; клієнтська відповідь має надійти до 16:00 у четвер. Марта виконує правки в п’ятницю.

    У секції залежностей картки вкажіть попередню або наступну задачу. Позначте послідовність «дизайн → перевірка → коментарі → правки». Зафіксуйте умови приймання в описі або чеклісті. Можливості картки наведено в огляді завдань. Після зміни дат перевірте весь ланцюжок і за потреби оновіть строки залежних задач.

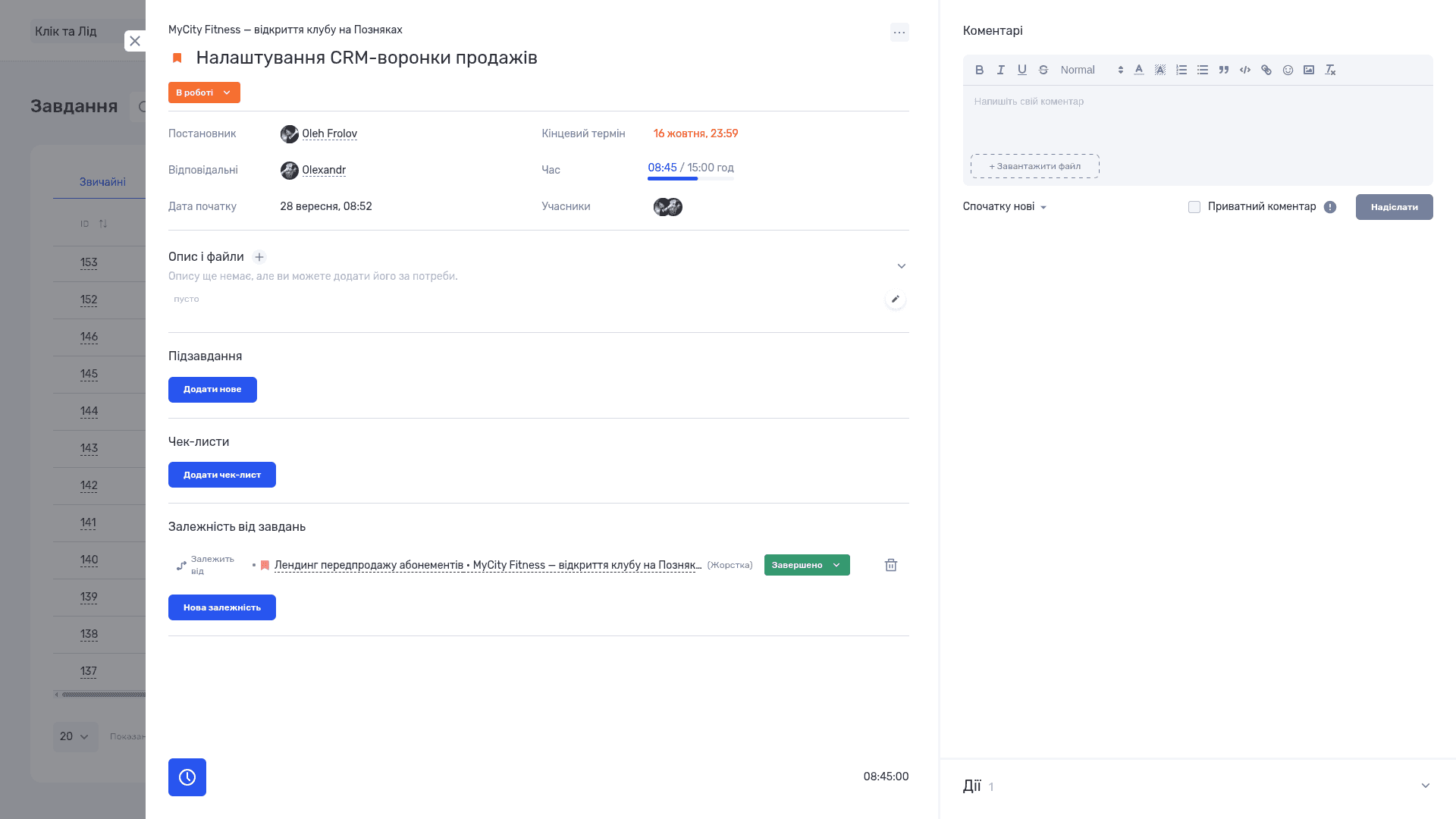

    Залежності показують, яка робота має завершитися раніше й хто відповідає за наступну

    Залежності показують, яка робота має завершитися раніше й хто відповідає за наступну

    4. Перевірте календар і доступність

    У режимі «Календар» виберіть потрібного співробітника й тиждень 2–6 листопада. Зіставте презентацію з іншими задачами. Порядок роботи з поданням описано в документації календаря завдань.

    Окремо перевірте графік і відсутності у робочому календарі. Його режим планування показує заплановані години. Відображення задачі на три дні саме по собі не означає, що всі ці дні зайняті лише нею: врахуйте її оцінку й погоджений розподіл часу.

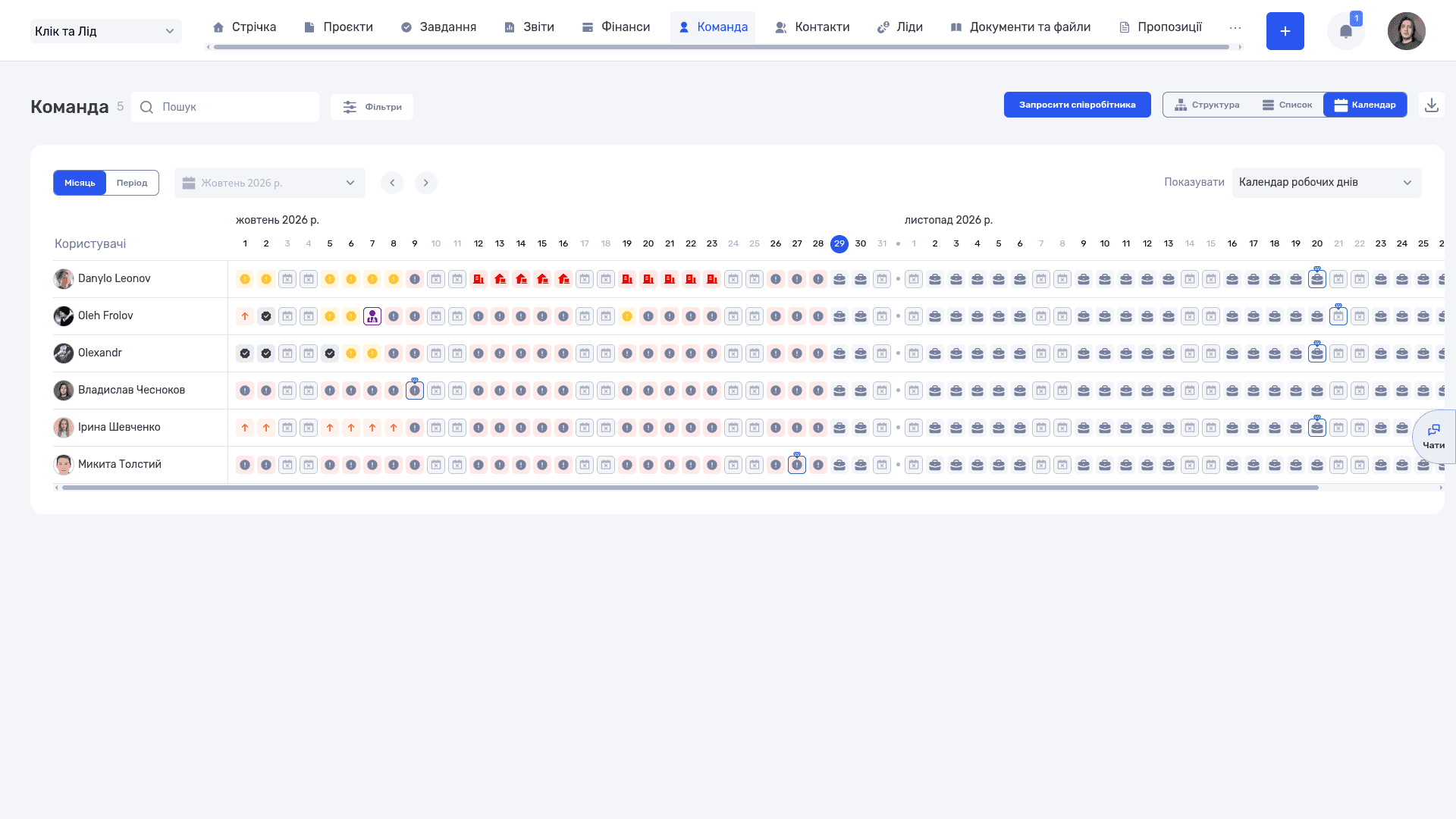

    Робочий календар допомагає врахувати доступність команди перед обіцянкою строку

    Робочий календар допомагає врахувати доступність команди перед обіцянкою строку

    5. Зберіть задачі, які потребують уваги

    У списку задач виберіть проєкт, потрібний період дедлайнів і приховайте завершені. Перевірте, що в кожної активної задачі є відповідальний, результат і наступна дія. Доступні фільтри залежать від подання; їх описано в інструкції з фільтрації.

    Для огляду строків також можна відкрити діаграму Ганта. Вона допоможе побачити розташування задач у часі. Ризик визначайте за залишком роботи й умовами, навіть коли дата ще не прострочена.

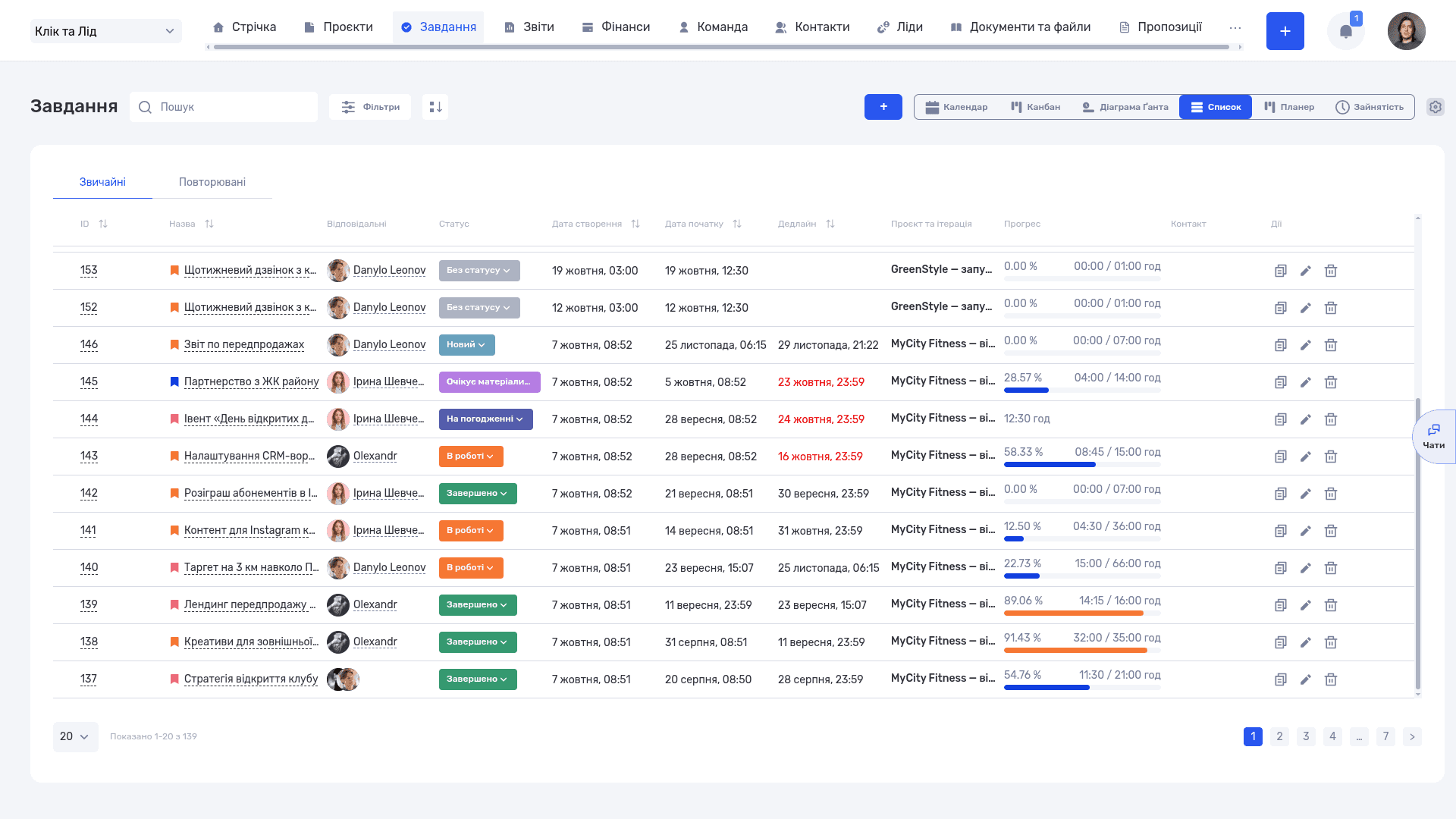

    У списку видно відповідальних, статуси, дедлайни та прогрес активних задач

    У списку видно відповідальних, статуси, дедлайни та прогрес активних задач

    6. Зафіксуйте ризик і погоджену зміну

    Якщо матеріали прийшли пізно, додайте в коментар до задачі факт затримки, новий прогноз і запропоноване рішення. Після погодження скороченого обсягу оновіть назву, опис, оцінку й строки відповідних задач. Збережіть початкову домовленість у описі або коментарі, щоб було зрозуміло, що змінилося.

    За потреби дати можна змінювати через картку або календар. Після редагування окремо перегляньте строки перевірки, отримання коментарів і правок. Внутрішня зміна в системі має відповідати домовленості з клієнтом.

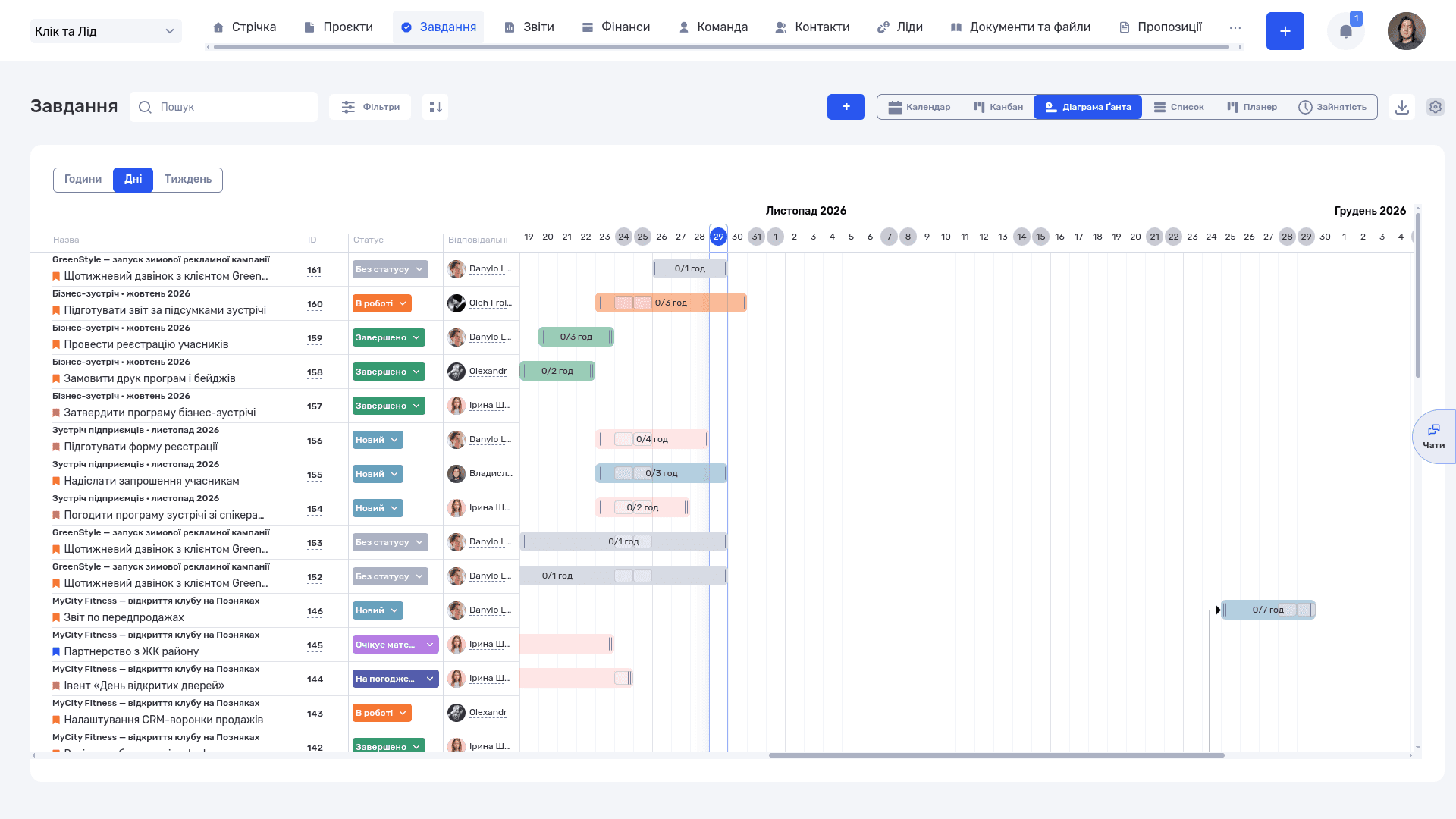

    Діаграма Ганта допомагає помітити накладання строків і перевірити послідовність робіт

    Діаграма Ганта допомагає помітити накладання строків і перевірити послідовність робіт

    Для проєктних компаній такий підхід працює з різними результатами: презентацією, пакетом креслень або матеріалами заходу. Про організацію проєктування й фінансів можна почитати в кейсі АЛМІС, а сценарії для творчих команд — на сторінці дизайн-студій.

    Почніть із одного активного замовлення. Зіставте його дедлайн із доступністю людей, погодженням і залишком роботи. Для перевірки цього сценарію можна створити навчальний проєкт в if.team. Після такої перевірки ви знатимете, що потрібно для вчасної передачі та де план може зірватися.

    Часті запитання про дедлайни

    Що таке дедлайн?

    Це кінцевий строк виконання завдання або передачі результату. У роботі його краще записувати як конкретні дату й час разом з описом того, що має бути готове.

    Що означає «до дедлайну»?

    Результат потрібно передати до погодженої межі. Формулювання «до п’ятниці» варто уточнити: наприклад, «у п’ятницю до 16:00 за київським часом». Це усуває різні тлумачення дня й часу.

    Чим дедлайн відрізняється від планового часу?

    Плановий час — оцінка зусиль у годинах. Дедлайн — момент, коли потрібен результат. Шість годин роботи можуть розподілитися на три дні, якщо виконавець має по дві вільні години на день.

    Як встановити реалістичний дедлайн?

    Опишіть результат, отримайте оцінку від виконавця, перевірте його доступність, матеріали, погодження та правки. Потім погодьте дату й умови, від яких вона залежить.

    Чи можна переносити дедлайн?

    Так, якщо це погоджено з людьми, яких стосується зміна. Перевірте її вплив на подію, наступні задачі й інші замовлення. Запишіть нову дату, причину та рішення щодо обсягу.

    Що робити, коли дедлайн уже зірвано?

    Повідомте фактичний стан, назвіть залишок роботи й реалістичний прогноз. Погодьте найближчу корисну передачу результату. Після завершення розберіть причину та змініть конкретне правило планування, передачі матеріалів або погодження.

    Як контролювати дедлайни без постійних нагадувань?

    Домовтеся про відповідальних, контрольні точки та спосіб повідомлення про ризик. Ведіть задачі, строки й зміни в спільному місці. На перевірках обговорюйте готовий результат, залишок і перешкоди.

    Опубліковано

    30 жовт. 2026 р.

    Поділитися

    Більше статей для читання

    ERP-система — що це, як працює та коли потрібна бізнесу
    Блог• 29 жовт. 2026 р.

    ERP-система — що це, як працює та коли потрібна бізнесу

    Пояснюємо, як ERP пов’язує клієнтів, проєкти, роботу команди й фінанси. Розбираємо вибір і впровадження системи, навчальний приклад та практичний сценарій в if.team.

    Владислав Чесноков• 1 18 хв читання
    Облік робочого часу в команді — як вести й використовувати у проєктах
    Блог• 28 жовт. 2026 р.

    Облік робочого часу в команді — як вести й використовувати у проєктах

    Розбираємо, як вести облік часу за завданнями й проєктами, перевіряти план і факт та рахувати витрати на команду. Приклад студії, шаблон запису та практика в if.team.

    Владислав Чесноков• 2 20 хв читання
    CRM-система в if.team — обкладинка статті
    Блог• 20 жовт. 2026 р.

    Що таке CRM-система та як працювати з клієнтами в ній

    Пояснюємо, що таке CRM-система, як вона працює від звернення до результату та які функції потрібні в щоденній роботі. Порівнюємо CRM із таблицею, таск-менеджером і ERP, показуємо, як обрати систему й працювати з клієнтами в if.team.

    Владислав Чесноков• 21 25 хв читання
    Дашборд проєкту — обкладинка статті
    Блог• 13 жовт. 2026 р.

    Що таке дашборд і як використовувати його для управління проєктом

    Пояснюємо, що таке дашборд і чим він відрізняється від звіту, таблиці та канбан-дошки. Розбираємо, як обрати показники для дашборда проєкту, побудувати його й читати на робочих зустрічах. Приклад для запуску сайту та налаштування в if.team.

    Владислав Чесноков• 14 21 хв читання
    Комерційна пропозиція в if.team — обкладинка статті
    Блог• 6 жовт. 2026 р.

    Як скласти комерційну пропозицію з прикладами та шаблоном

    Пояснюємо, як скласти комерційну пропозицію: що з’ясувати до написання, з яких блоків складається документ і як описати ціну, строки та умови. Показуємо два зразки — на послуги та виконання робіт, даємо шаблон і збираємо КП в if.team.

    Владислав Чесноков• 174 27 хв читання
    Картка завдання в if.team: постановник, відповідальні, дата початку, час, підзавдання та коментарі
    Блог• 20 вер. 2026 р.

    Як правильно ставити задачі команді — від постановки до контролю виконання

    Розбираємо, як ставити задачі так, щоб їх виконували: що має бути в постановці, як формулювати результат і дедлайн, кому передавати відповідальність і як перевіряти виконання. Показуємо приклад, чекліст приймання та шаблон, за яким задачу можна вести в if.team від постановки до результату.

    Владислав Чесноков• 27 27 хв читання

    Подивіться if.team на прикладі вашої компанії

    Покажемо, як проєкти, час команди та фінанси працюють в одній системі — на прикладі ваших процесів.
