Що таке дашборд і як використовувати його для управління проєктом
Пояснюємо, що таке дашборд і чим він відрізняється від звіту, таблиці та канбан-дошки. Розбираємо, як обрати показники для дашборда проєкту, побудувати його й читати на робочих зустрічах. Приклад для запуску сайту та налаштування в if.team.

Дашборд — це екран із головними даними про роботу проєкту, відділу або компанії. Він допомагає швидко оцінити ситуацію, помітити відхилення та зрозуміти, що потрібно перевірити. На дашборді можуть бути показники, графіки, таблиці, списки завдань та інші блоки, потрібні користувачу.
Уявімо, що агенція готує сайт для клієнта. До запуску десять робочих днів. Більшість завдань закрито, але клієнт досі не погодив оновлену структуру каталогу, а команда витратила 150 із 200 запланованих годин. Якщо дивитися лише на кількість виконаних задач, проєкт здається майже готовим. Якщо додати найближчий етап, невирішені питання та витрати часу, стає зрозуміло, про що говорити на зустрічі команди.
Саме для такого огляду й потрібен дашборд. Його користь залежить від того, які питання він допомагає розв’язувати та наскільки надійні дані в його основі. Розберемо, як обрати показники, побудувати зрозумілий екран і користуватися ним у роботі. Потім налаштуємо сторінку проєкту в if.team. Усі назви, числа та ситуації в навчальному прикладі умовні.
Що таке дашборд простими словами
Слово dashboard походить від англійської назви приладової панелі. У бізнесі так називають екран огляду, який збирає потрібну інформацію в одному місці. Керівник відкриває його, щоб побачити стан роботи й визначити, де потрібна його участь.
Наприклад, на дашборді проєкту можуть бути дата завершення, поточний етап, відповідальні, витрачений бюджет і завдання, які затримують наступну роботу. Ці дані стають корисними разом. Одна прострочена задача потребує зовсім різної реакції залежно від того, чи блокує вона запуск, чи стосується другорядного поліпшення.
Показник потребує пояснення
Число «150 годин» нічого не говорить про стан проєкту, поки незрозуміло, що воно означає. Це план на всю роботу, уже витрачений час чи оцінка того, що залишилося? За який період зібрані години? Чи всі учасники внесли свої записи?
Корисний підпис знімає частину цих запитань: «Витрачено 150 із 200 запланованих годин на проєкт». Але й цього недостатньо для висновку про готовність. Команда могла витратити більшу частину часу на складне дослідження, після якого робота піде швидше. Або навпаки — основна розробка ще попереду.
Поруч із показником зазначте, з чим його порівнювати: планом, попереднім періодом або оцінкою залишку. Залиште можливість перейти до записів, із яких отримано число.
Дашборд поєднує огляд і контекст
У різних продуктах слово «дашборд» означає дещо різні екрани. У BI-системі це часто добірка візуалізацій. У системі управління проєктами на такому екрані можуть бути також файли, коментарі, список роботи й основні відомості про замовлення.
В if.team сторінка проєкту пов’язує завдання, команду, бюджет і матеріали. Її вигляд можна налаштувати під роботу: наприклад, підняти етапи та завдання вище, а фінансові блоки розмістити поряд. Так команда бачить і стан проєкту, і відомості, які допомагають його пояснити.

Дашборд збирає основні відомості про проєкт і робочі блоки на одній сторінці.
Такий екран зручний, коли перед розмовою з командою потрібно відновити контекст. Водночас він не пояснює причини кожного відхилення автоматично. Якщо витрати зросли, доведеться подивитися склад робіт, облік часу або домовленості з підрядником.
Чим дашборд відрізняється від звіту, таблиці та канбан-дошки
Ті самі дані можна подати кількома способами. Вибір залежить від того, що людина збирається з ними робити: швидко оцінити стан, перевірити подробиці, порахувати власний показник чи організувати виконання завдань.
Дашборд зазвичай використовують для регулярного огляду. Звіт дає докладніший розбір за певними правилами. Таблиця допомагає працювати з окремими записами та розрахунками. Канбан показує рух роботи між етапами. Межі можуть перетинатися: на дашборді бувають таблиці, а звіт може починатися з короткого огляду.
| Інструмент | На яке питання відповідає | Приклад для проєкту |
|---|---|---|
| Дашборд | Що відбувається і куди звернути увагу? | Строк, поточний етап, витрати та важливі незавершені задачі |
| Звіт | З чого складається результат за вибраний період? | Години за учасниками, завданнями й етапами |
| Таблиця | Які записи маємо і як їх порівняти? | Перелік витрат із датами, категоріями та відповідальними |
| Канбан-дошка | На якому етапі перебуває кожне завдання? | Робота запланована, виконується, очікує перевірки або завершена |
Якщо керівнику потрібно з’ясувати, чому перевищено оцінку розробки, одного графіка замало. Він переходить до докладного обліку й перевіряє, на які задачі пішов час. Якщо питання стосується черги на погодження, зручніше подивитися дошку та знайти роботу, що накопичилася перед перевіркою.
Механіку колонок і переходів докладніше розбираємо в статті про канбан-дошку. Для дашборда важливо взяти з цього процесу саме ті відомості, які потрібні для огляду: наприклад, назви заблокованих задач і відповідальних за рішення.
Не варто переносити на головний екран кожен рядок звіту. Якщо для відповіді на щоденне питання достатньо підсумку й кількох винятків, деталі можна залишити в окремому поданні. У користувача має бути зрозумілий шлях до них, коли виникне потреба.
Які бувають дашборди та кому вони потрібні
Дашборди зручно розрізняти за рішеннями, які на їхній основі приймають. Це допомагає визначити склад даних і частоту перегляду. Один керівник щодня усуває перешкоди в проєкті, інший раз на місяць оцінює результати напряму.
За призначенням розрізняють операційні, аналітичні та стратегічні дашборди. У конкретній програмі ці завдання можуть поєднуватися на одному екрані.
Операційний дашборд для поточної роботи
Операційний дашборд потрібен, щоб зрозуміти, що відбувається зараз і що зробити найближчим часом. У проєкті це можуть бути поточний етап, найближчий строк, робота на погодженні, зміни відповідальних і питання, які чекають рішення.
Для нашої агенції такий огляд починається зі структури каталогу: без погодження розробник не може завершити відповідну частину сайту. Поруч корисно мати посилання на актуальний варіант і запис про те, хто має отримати відповідь клієнта.
Частота оновлення має відповідати процесу. Якщо команда щодня змінює задачі, а дашборд використовує тижневу копію даних, він не підходить для ранкової координації. Водночас немає потреби вимагати щохвилинного оновлення показника, який перевіряють раз на місяць.
Аналітичний дашборд для пошуку закономірностей
Аналітичний дашборд допомагає порівнювати результати й розбирати відхилення. Наприклад, агенція хоче зрозуміти, на яких етапах найчастіше перевищує оцінку: у дизайні, розробці чи погодженні правок.
Для цього потрібні зіставні дані за кількома проєктами. Якщо в одному облік часу включає зустрічі, а в іншому їх не записують, різниця між проєктами частково пояснюватиметься правилами обліку. Спочатку слід узгодити, що саме порівнюють.
Для порівняння кількох проєктів перевірте, чи система вміє об’єднувати їхні дані в одному звіті. Якщо ні, знадобиться окремий BI-інструмент — програма для аналізу й візуалізації даних.
Стратегічний дашборд для керівника компанії
На стратегічному рівні важливі тенденції: як змінюється результат напряму, які замовлення займають ресурси, чи відповідає портфель проєктів цілям компанії. Для цього потрібен ширший горизонт і стабільні правила розрахунку. Дані про майбутні замовлення — звернення й угоди на етапі продажу — зазвичай зберігає CRM-система.
Керівнику не обов’язково бачити всі незавершені задачі всіх команд. Йому може бути потрібна група проєктів із ризиком зриву строків, а також пояснення впливу на домовленості та завантаження.
Водночас загальне число не повинно приховувати критичний виняток. Середнє відхилення строків у два дні може виглядати прийнятно, хоча один великий запуск затримується на місяць. Тому підсумки варто доповнювати можливістю перевірити проєкти, що найбільше впливають на результат.
Як обрати показники для дашборда проєкту
Почніть із запитань, які повторюються на робочих зустрічах. Чи встигаємо до запуску? Що заважає завершити етап? Чи вистачить погодженого обсягу часу? Яке рішення потрібне від клієнта? Кожне запитання підказує, які дані потрібні на екрані.
Показник варто додавати, коли зрозуміло, хто ним користується і що може зробити після перегляду. Якщо число регулярно обговорюють, але воно ні на що не впливає, потрібно уточнити його призначення.
Строки та контрольні події
Дата завершення проєкту дає орієнтир, але не показує, чи реально до неї встигнути. Для цього корисно бачити найближчу контрольну подію та роботу, без якої вона не відбудеться.
У проєкті сайту такою подією може бути погодження каталогу. Якщо дата запуску незмінна, керівник має оцінити доступні варіанти: прискорити погодження, змінити послідовність робіт або погодити менший обсяг першої версії.
Поруч із датою корисно знати відповідального й стан рішення. Формулювання «очікуємо клієнта» надто загальне. «До середи отримати погодження структури від керівника продажів» уже пояснює, яку дію організувати.
Обсяг і стан роботи
Кількість завершених задач зручно рахувати, але вона потребує обережного тлумачення. Виправлення одного підпису та розробка каталогу можуть бути двома окремими задачами, хоча їхній обсяг зовсім різний.
Якщо з двадцяти задач завершено шістнадцять, це означає 80% за кількістю. Такий показник не доводить, що виконано 80% роботи або витрачено 80% потрібних ресурсів. Чотири задачі, що залишилися, можуть визначати весь строк запуску.
Для огляду варто поєднати кількісну оцінку зі станом ключових результатів. Наприклад: оновлену структуру каталогу не погоджено, оплату не протестовано, мобільну версію перевірено. Команда зрозуміє стан проєкту швидше, ніж за одним відсотком.

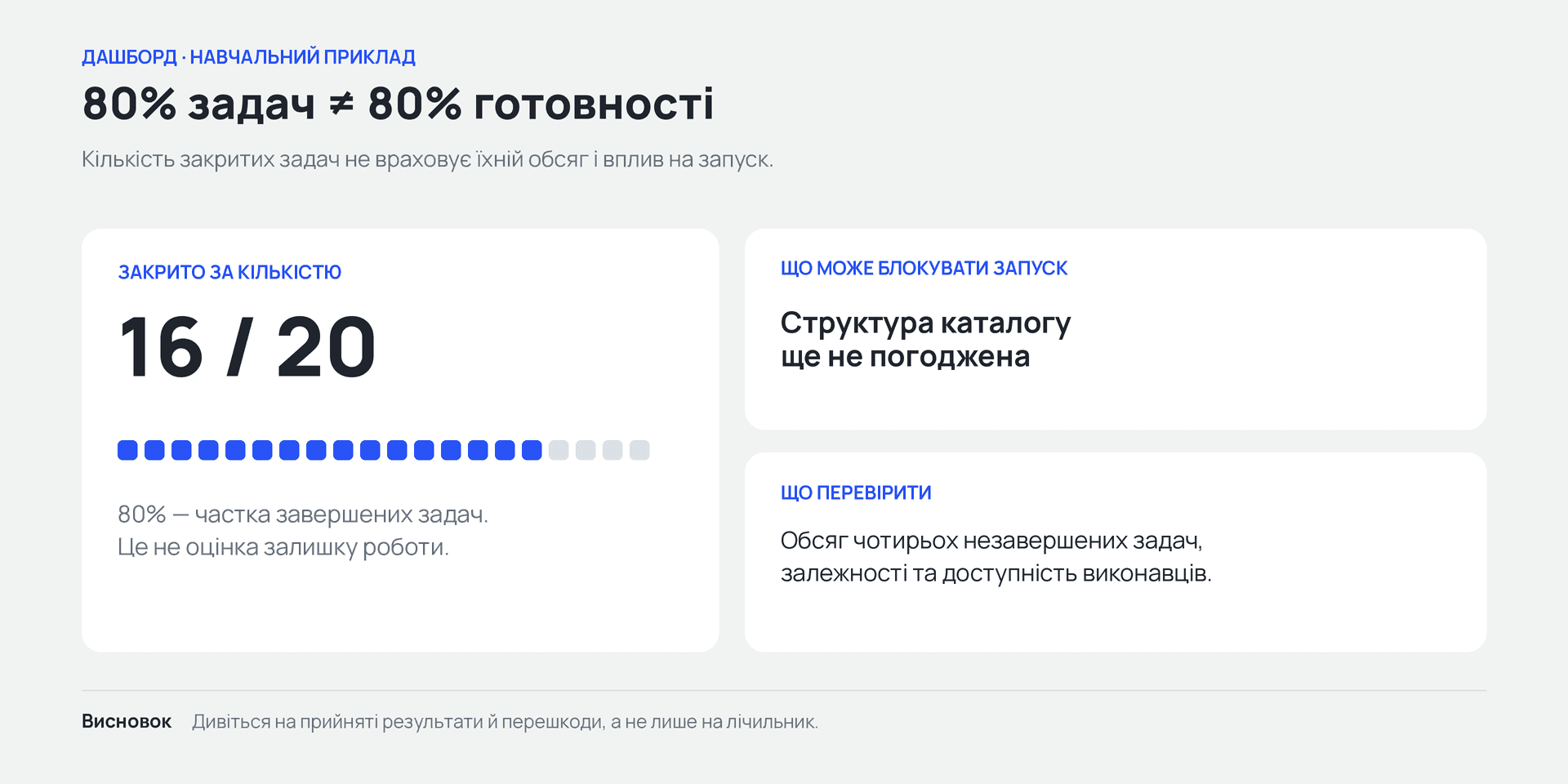

16 із 20 завершених задач означає 80% за кількістю, а не 80% готовності проєкту.
Час і очікувані витрати на завершення
Облік часу показує, скільки годин команда вже витратила, але не визначає готовність результату. Щоб оцінити можливе перевищення, потрібна ще оцінка залишку. Якщо заплановано 200 годин, використано 150, а команда очікує ще 90, прогноз на завершення становить 240 годин.
Це проста робоча оцінка: 150 + 90 = 240. Відхилення від початкового плану — 40 годин, або 20%. Тепер потрібно з’ясувати, звідки взялися додаткові 40 годин: змінився обсяг, знадобилося доопрацювання чи початкова оцінка була неточною.
Оцінку залишку потрібно переглядати. У нашому прикладі віднімання 200 − 150 дає 50 годин невикористаного плану. Команда ж оцінює залишок у 90 годин. Саме цю свіжу оцінку потрібно взяти для прогнозу й з’ясувати, чому вона змінилася.

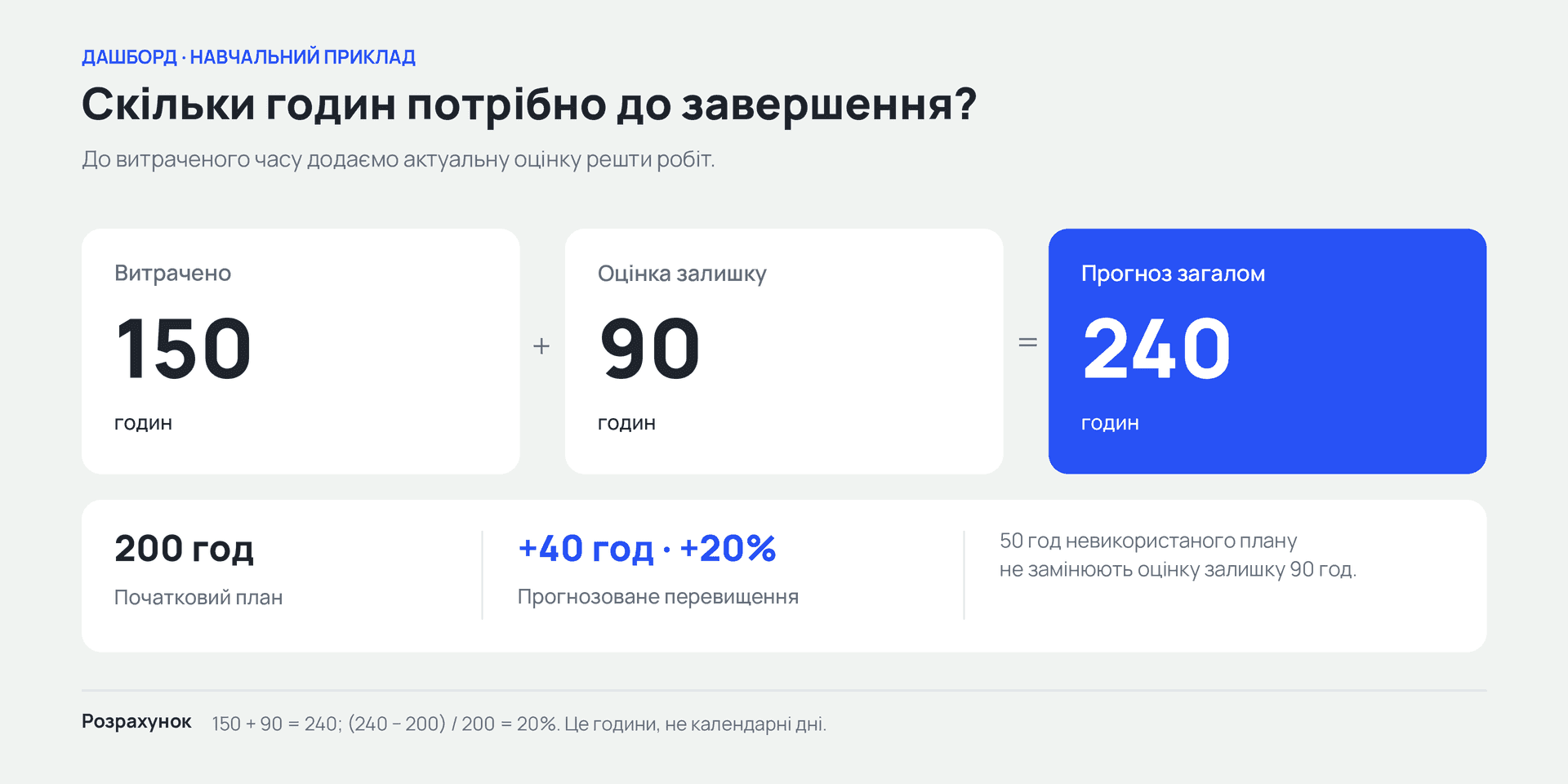

Прогноз завершення: 150 витрачених годин + 90 годин залишку = 240 годин, на 20% більше плану.
Вартість, витрати та оплати
У проєкті важливо розрізняти погоджену вартість, понесені витрати й отримані платежі. Ці суми відповідають на різні питання. Вартість описує домовленість із клієнтом, витрати — ресурси виконання, оплати — надходження грошей.
Наприклад, вартість роботи — 240 000 грн, отримано 120 000 грн. Залишок до оплати становить 120 000 грн. Але це ще не означає прострочення: друга частина може бути передбачена після запуску.
Так само отримана передоплата не визначає підсумкової вигідності замовлення. Для цього потрібно врахувати витрати та обсяг роботи, який ще належить виконати. Детальніше різницю між доходами, витратами й результатом пояснюємо в матеріалі про звіт P&L.
Якість і повторна робота
Завершення задачі має означати зрозумілий результат. Якщо команда закриває розробку до перевірки, а помилки записує як нові задачі, кількість виконаного може зростати разом із чергою дефектів.
Корисно домовитися, що вважається готовністю: виконано, перевірено й прийнято відповідальною людиною. Тоді дашборд показуватиме стан, на який можна спиратися під час планування.
Повернення на доопрацювання також потребує контексту. Причиною може бути помилка, нова вимога або уточнення після тестування. Якщо все називати «неякісною роботою», команда втратить можливість розібратися, що саме треба змінити.
Як побудувати структуру дашборда
Коли питання й показники визначені, можна обирати розташування блоків. Порядок має відповідати тому, як користувач перевіряє проєкт: спочатку стан і найближчі ризики, далі подробиці, потім матеріали для роботи.
У рекомендаціях Microsoft щодо дизайну дашбордів також радять починати з потреб аудиторії, виділяти найважливішу інформацію та залишати на оглядовому екрані потрібні для контролю дані. Ці принципи корисні й для сторінки проєкту.
Розташуйте пов’язані відомості поруч
Якщо користувач постійно порівнює дві величини, їм варто бути поряд. План і факт витрат, поточний строк і найближчий етап, отримані оплати й залишок легше читати без переходів між віддаленими частинами екрана.
Розмір блоку залежить від його вмісту. Короткому показнику достатньо компактної картки. Списку задач потрібне місце для назв і відповідальних, а графіку — для підписів і періоду. Надто вузький блок змушує відкривати деталі навіть заради простого огляду.
Для проєкту сайту перший екран можна присвятити основній інформації, найближчому етапу й поточній роботі. Нижче розмістити економіку та платежі, а поруч із робочими блоками — матеріали, до яких команда регулярно повертається.
Обирайте форму подання під запитання
Окреме число доречне, коли важливе значення: наприклад, залишок до оплати. Лінійний графік допомагає побачити зміну в часі. Стовпчики підходять для порівняння категорій. Таблиця корисна, коли потрібні точні суми, назви й дати.
Не потрібно перетворювати кожен список на діаграму. Три задачі, які блокують запуск, зрозуміліші у вигляді назв із відповідальними. Кругова діаграма покаже частку, але не скаже, кому написати та яке рішення отримати.

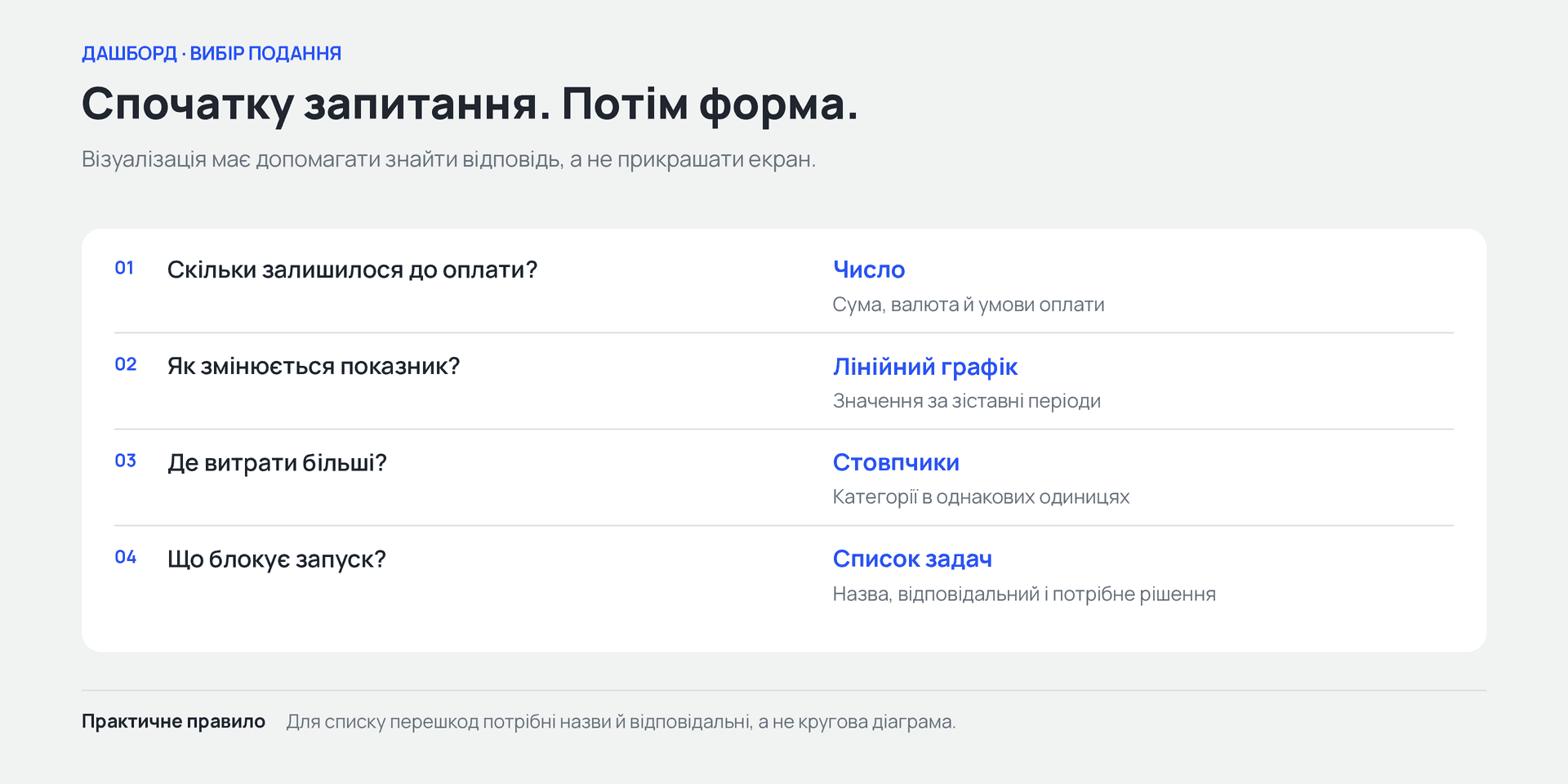

Оберіть форму подання під запитання: число, динаміка, порівняння або список дій.
Якщо ви налаштовуєте готову систему, почніть із доступних у ній подань. Довільний графік може потребувати окремого інструмента й підготовки даних. Перед такою роботою перевірте, чи не дає потрібної відповіді звичайний список або готовий звіт.

Фінансовий блок поєднує підсумкові показники проєкту та їхню візуалізацію.
Узгодьте назви, одиниці та періоди
Назва «Витрати» може означати всі витрати проєкту або тільки оплачені рахунки. Підпис «За місяць» не пояснює, чи йдеться про календарний місяць, останні тридцять днів або період від початку роботи. Такі відмінності впливають на висновок.
Використовуйте точні назви й перевіряйте підказки системи. Коли показуєте дані з різних джерел поруч, звірте валюту, часовий період та правила включення записів.
Колір також має бути послідовним. Якщо червоним позначено проблему, не використовуйте його поруч як звичайний колір категорії без пояснення. Додайте підпис «Прострочено» або «Потребує погодження», щоб значення було зрозуміле й без кольору. Цей підхід відповідає поясненню W3C щодо використання кольору: колір не має бути єдиним способом передати інформацію.
Приклад дашборда для проєкту із запуску сайту
Повернімося до агенції. Вона має запустити сайт за шість тижнів. Погоджена фіксована вартість — 240 000 грн, початковий план — 200 годин роботи всієї команди. Після початку розробки клієнт запропонував змінити структуру каталогу. Команда підготувала новий варіант і чекає погодження. Наприкінці четвертого тижня команда готується до зустрічі з клієнтом.
Для огляду керівник збирає відомості про строк, прийняті результати, витрачений час, оцінку залишку та оплати. Це навчальна модель читання даних; окремі рядки таблиці можуть вимагати звіту або ручної оцінки й не є переліком готових віджетів if.team.
| Що перевіряємо | Стан у прикладі | Яке питання виникає |
|---|---|---|
| Строк запуску | Залишилося десять робочих днів | Чи вкладаються незавершені роботи в цей строк? |
| Найближчий результат | Оновлена структура каталогу чекає погодження | Хто отримає рішення і коли? |
| Завершені задачі | 16 із 20 | Який обсяг приховано в чотирьох незавершених? |
| Витрачений час | 150 із 200 запланованих годин | Чи актуальний початковий план? |
| Оцінка залишку | Ще 90 годин | Що спричинило прогнозоване перевищення на 40 годин? |
| Отримані оплати | 120 000 із 240 000 грн | Коли за домовленістю має надійти решта? |
На цій основі керівник готує три конкретні питання. Перше — погодження каталогу: без нього частина робіт стоїть. Друге — склад решти робіт: потрібно перевірити оцінку 90 годин. Третє — вплив змін на строк і домовленості з клієнтом.
90 годин — це сумарна трудомісткість, а не строк у календарі. Щоб зрозуміти, чи вистачить десяти робочих днів, керівник перевіряє доступність виконавців і послідовність задач: які можна виконувати паралельно, а які чекають погодження. Для такого планування стане в пригоді діаграма Ґанта.
Перевищення плану на 20% за годинами також не означає автоматичного зростання ціни на 20%. За фіксованої вартості додаткові витрати можуть зменшити результат агенції; зміну ціни потрібно окремо погодити з клієнтом. Якщо в роботі беруть участь люди з різними внутрішніми ставками, вартість зайвих 40 годин залежатиме від того, хто їх витратить.
З цими даними керівник може обговорити з клієнтом варіанти: додатковий бюджет, перенесення запуску або менший обсяг першої версії. Для кожного потрібно пояснити, що зміниться в результаті, ціні та строках.
Після зустрічі керівник фіксує рішення: хто погоджує каталог, які задачі входять до запуску й коли команда перегляне прогноз. Якщо рішення залишаться тільки в розмові, наступного дня дашборд знову показуватиме проблему без зрозумілого продовження.
Варто зберегти й початковий орієнтир. Якщо просто замінити планові 200 годин на 240, майбутній аналіз може приховати перевищення. Для контролю змін корисно мати історію погоджених оцінок і причину перегляду, навіть якщо поточний робочий план уже оновлено.
Як налаштувати дашборд проєкту в if.team
В if.team можна змінювати склад, порядок і розміри блоків сторінки проєкту та зберігати макет як шаблон. Можливість описана в оновленні про кастомні дашборди. Для нашої агенції підготуємо екран, з якого зручно починати огляд клієнтського проєкту.
Спочатку визначте, хто користуватиметься макетом. У цьому прикладі — керівник проєкту й команда, які перевіряють поточну роботу. Для налаштування потрібен доступ до відповідної частини панелі адміністратора. Дані проєкту та права користувачів варто підготувати до перевірки макета.
Створіть шаблон для потрібного сценарію
Відкрийте «Завдання та проєкти» в налаштуваннях панелі адміністратора й знайдіть конструктор дашборда проєкту. Створіть шаблон і дайте йому зрозумілу назву, наприклад «Клієнтський вебпроєкт». Для редагування макета використовуйте олівець біля шаблону.
Назва має пояснювати призначення. Варіанти «Новий 2» або «Тест фінальний» буде складно розрізняти, коли команда створить кілька макетів. Якщо шаблон має стати типовим, спочатку перевірте його на одному проєкті.
Покрокові елементи конструктора наведені в документації кастомних дашбордів. Список шаблонів варто переглядати разом із людиною, яка відповідає за налаштування компанії, щоб не створювати кілька однакових варіантів.
Додайте потрібні віджети й розташуйте їх
Кнопка «+ Додати віджет» відкриває доступні блоки. Для початку нашій агенції підійдуть «Інформація», «Ітерації», «Завдання», «Графіки», «Транзакції» та «Опис та файли». Обговорення можна доповнити віджетом коментарів.
Пропонований порядок такий: основні дані, етапи й задачі — вище; фінансові блоки — поруч нижче; матеріали — там, де до них зручно звертатися під час перевірки роботи. Це робочий варіант для прикладу, який команда може змінити після першого використання.

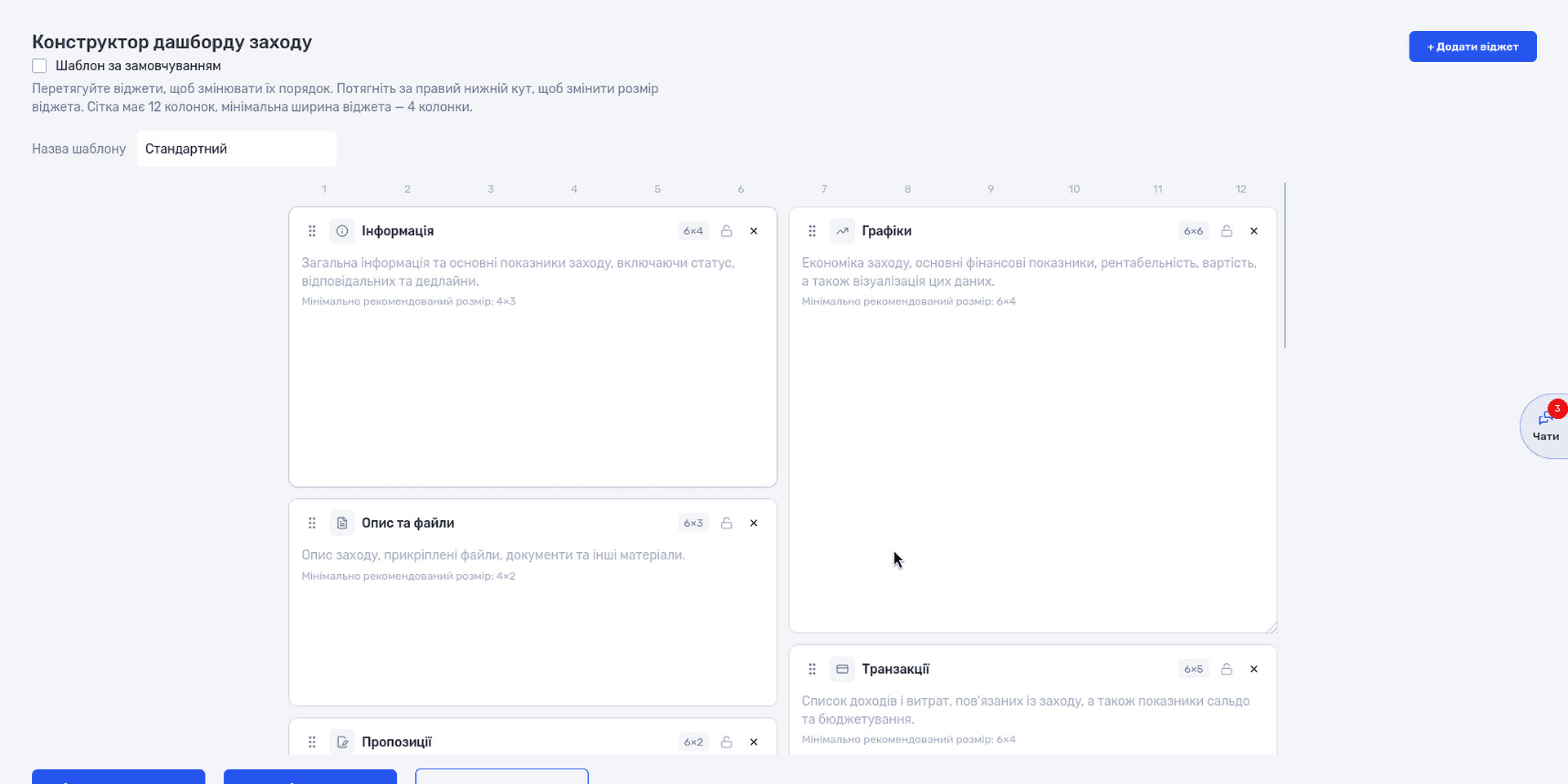

У конструкторі віджети перетягують за іконку «⠿», а розмір змінюють за правий нижній кут. Після налаштування натисніть «Зберегти» або «Зберегти і закрити». Повний перелік блоків і керування макетом описані в налаштуваннях завдань та проєктів.

У конструкторі команда обирає блоки та визначає їхнє розташування на сторінці проєкту.
Відкрийте збережений макет на звичайному робочому екрані. Перевірте, чи читаються назви задач, чи поміщаються підписи та чи не доводиться шукати головний блок унизу довгої сторінки. На порожніх віджетах ці проблеми часто непомітні, тому потрібен проєкт із даними.
Призначте макет проєкту або бізнес-напряму

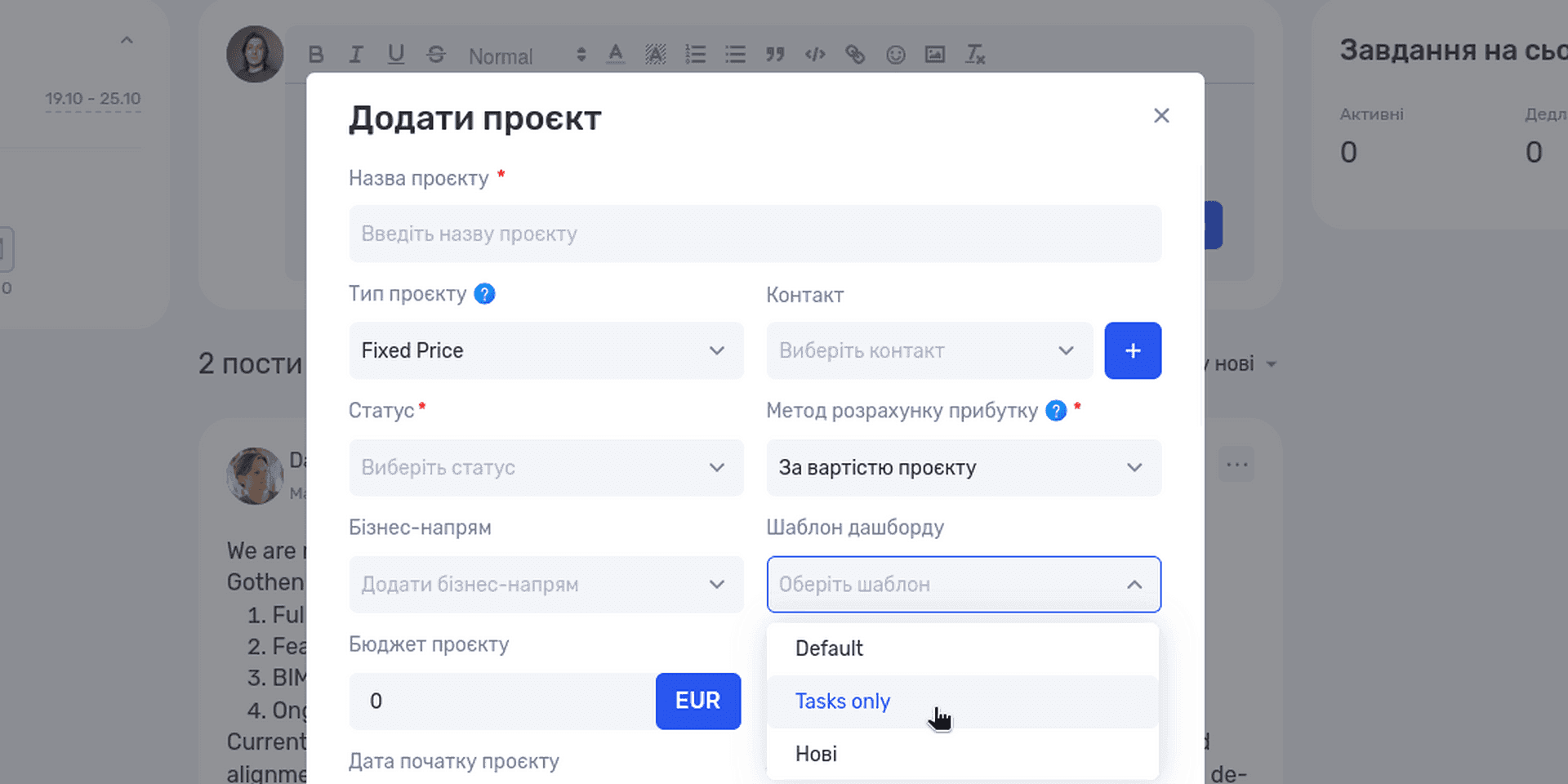

У формі проєкту виберіть створений варіант у полі «Шаблон дашборду». Якщо він підходить для всіх вебпроєктів агенції, його можна задати для відповідного бізнес-напряму.
Окремому проєкту можна призначити інший макет. Наприклад, внутрішньому дослідженню може не знадобитися той самий фінансовий огляд, що й клієнтському замовленню. Після зміни бізнес-напряму перевірте вибір шаблону: за документацією це поле очищається, і макет потрібно обрати заново.

Збережений макет можна вибрати для конкретного проєкту або призначити типовим для напряму.
Шаблон дашборда визначає вигляд сторінки. Якщо потрібно повторювати ще й структуру роботи, зверніться до окремої можливості шаблонів проєктів. Під час запуску нового замовлення важливо розрізняти ці два налаштування.
Перевірте джерела фінансових показників
Для змістовного огляду потрібні актуальні завдання, планові години, ставки та фінансові записи. У режимі «Планування» фінансового блоку if.team додає планові показники до фактичних. Основу розрахунків пояснює документація планування економіки проєкту.
Перед обговоренням звірте, чи команда внесла весь час і чи залишаються оцінки задач актуальними. Додайте нові роботи до плану перед переглядом прогнозу витрат.
Також перевірте метод розрахунку прибутку проєкту. У налаштуваннях є варіанти за вартістю проєкту та за отриманими грошима. Значення потрібно читати з урахуванням обраного методу; пояснення показників допомагають уникнути порівняння різних основ розрахунку.

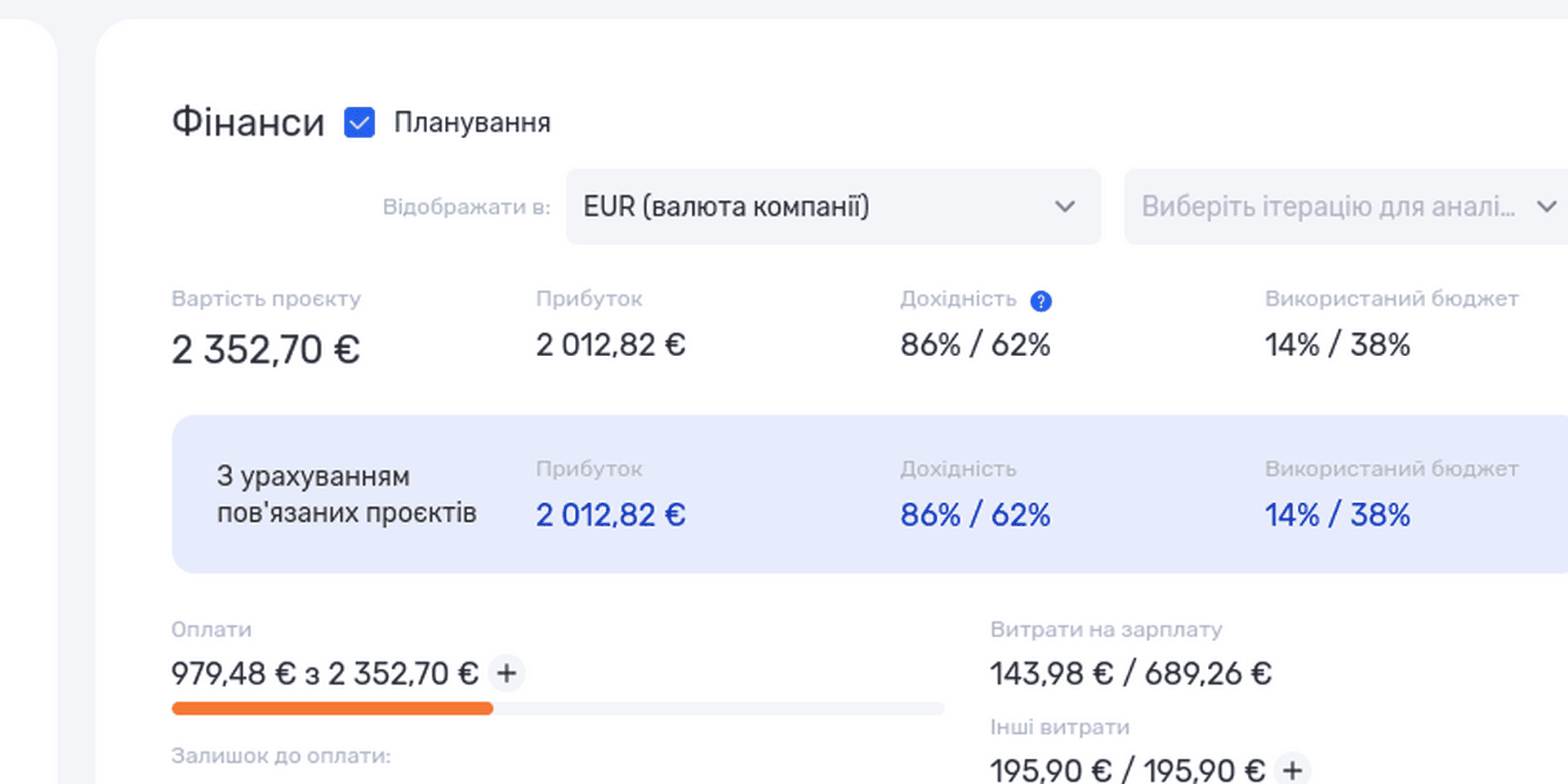

У фінансовому блоці доступні залишок до оплати та перемикання між валютою проєкту й компанії. Ці можливості описані в оновленні економіки проєкту. Перевіряючи залишок, звіряйте його з погодженим графіком платежів.

Планові показники допомагають оцінювати майбутні витрати разом із уже внесеними даними.
Проведіть перший огляд на реальній роботі
Попросіть колегу відкрити проєкт і знайти три речі: найближчий етап, роботу, яка потребує уваги, та дані для перевірки витрат. Не пояснюйте наперед, куди дивитися: саме цей тест покаже, чи зрозумілий порядок блоків.
Потім перевірте екран під роллю звичайного учасника. Макет сторінки й права доступу розв’язують різні завдання. Приховування віджета не варто використовувати як спосіб захисту фінансових даних; доступ потрібно перевіряти окремо.
Після першої зустрічі змініть лише те, що справді заважало: занадто вузький список, непомітний етап або зайвий блок. Поступові правки допоможуть отримати макет, який команда використовує щодня.
Як використовувати дашборд на робочих зустрічах
Домовтеся, хто й коли оновлює дані перед зустріччю, хто пояснює відхилення та де записують ухвалені рішення. Для невеликої команди ці правила можна зібрати в кількох пунктах спільного опису процесу.
Перед зустріччю перевірте актуальність
Якщо зустріч відбувається в понеділок, домовтеся, до якого часу мають бути внесені години й оновлені задачі. Інакше одна частина дашборда показуватиме стан на п’ятницю, а інша — на середу.
Неповні дані краще позначити відразу. Наприклад: «Час підрядника за минулий тиждень ще не внесено». Це допоможе відкласти висновок про витрати, але не завадить обговорити строки й поточні перешкоди.
Особливо уважно перевіряйте порожні значення. Відсутність витрат у записах не доводить, що витрат не було. Відсутність прострочених задач також мало про що говорить, якщо в них не встановлені строки.
Під час зустрічі розбирайте відхилення
Не обов’язково зачитувати всі показники, які люди вже бачать. Почніть із змін, що впливають на роботу: зсунувся етап, виросла оцінка залишку, з’явилося нове погодження або витрата.
Для кожного відхилення з’ясуйте причину, вплив і потрібне рішення. Наприклад: каталог затримується через нову структуру; це впливає на розробку; керівник має погодити з клієнтом склад першого запуску до середи.
Після цього визначте відповідального й строк. Правила формулювання роботи докладніше розбираємо в статті про постановку задач команді. Рішення з огляду мають потрапити туди, де команда веде виконання.
На наступній зустрічі перевірте результат
На наступному огляді поверніться до домовленості. Чи погодили каталог? Чи оновили оцінку? Чи змінився прогноз строку? Порівняйте новий стан із тим, про що домовилися на попередній зустрічі.
Якщо команда кілька тижнів обговорює ту саму проблему без змін, питання може бути в повноваженнях або пріоритетах. Додавання нового графіка не замінить рішення людини, яка може змінити обсяг, строк чи ресурси.
Добре, коли з огляду залишається короткий запис: що вирішили, на підставі яких даних і коли перевірять результат. Він допоможе новому учаснику зрозуміти, чому проєкт рухається саме так.
Помилки, через які дашборду перестають довіряти
Довіра до дашборда зникає, коли він показує, що проєкт іде за планом, а команда вже не встигає до запуску. Почніть перевірку з конкретної розбіжності: яке значення було на екрані та що з’ясувалося в роботі? Далі перевірте записи, оцінки й правила розрахунку.
Усе виглядає добре, хоча запуск під загрозою
Так буває, коли показують загальну кількість завершеного без критичних залежностей. Команда закрила багато дрібних задач, але одна непогоджена частина блокує запуск.
Додайте до огляду контрольні події та важливі незавершені результати. Для них мають бути зрозумілі відповідальні й умови завершення. Тоді високий відсоток виконання не приховає те, що визначає строк.
Не потрібно оголошувати проблемною кожну дрібну затримку. Варто розрізняти локальне відхилення й ризик для результату, щоб увага керівника не розпорошувалася.
Показники порівнюють за різними правилами
Один проєкт обліковує час усіх учасників, інший — тільки виконавців. В одному витрати включають підрядників, в іншому їх ведуть окремо. Формально в обох є показник «витрати», але пряме порівняння буде оманливим.
Перед порівнянням узгодьте склад даних і період. Якщо правила змінилися, позначте це в аналізі. Старі та нові значення можуть потребувати перерахунку або окремого пояснення.
Те саме стосується власних показників. Створіть короткий опис: що враховуємо, як рахуємо, звідки беремо дані й хто перевіряє. Про зв’язок метрик із цілями також можна прочитати в матеріалі про KPI.
Екран перевантажений і ним не користуються
Коли кожен учасник додає «ще один важливий блок», дашборд поступово перетворюється на довгу сторінку. Потрібний показник губиться серед даних, які переглядають раз на квартал.
Перевірте, чим команда користувалася протягом останніх кількох оглядів. Те, що потрібне рідко, можна залишити в докладному звіті або іншому поданні. Регулярний екран має підтримувати звичний порядок роботи.
У кейсі концертної агенції BigShow показано застосування різних макетів під проєкти: розташування інформації, фінансів, файлів та обговорень підлаштовують під роботу. Це корисний приклад того, як вибір блоків залежить від процесу компанії.
Показник стає самоціллю
Якщо оцінювати роботу лише за кількістю закритих задач, з’являється спокуса дрібнити їх або закривати до повної перевірки. Якщо дивитися тільки на використані години, можна пропустити результат і якість.
Обговорюйте показники разом із тим, що команда мала отримати. Наприклад, після перевищення планових годин перевірте, які результати вже прийнято й що потрібно доробити.
Не варто змінювати правила розрахунку лише для того, щоб значення виглядало краще. Якщо показник виявився невдалим, поясніть причину заміни та збережіть можливість зрозуміти попередні результати.
Що перевірити перед запуском дашборда
Перш ніж поширювати макет на всі проєкти, пройдіть один повний цикл: оновлення даних, огляд, рішення та перевірку результату. Це покаже більше, ніж перегляд порожньої сторінки в конструкторі.
- Зрозуміло, для кого створено дашборд і які рішення він підтримує.
- Показники мають назви, одиниці вимірювання та визначений період.
- Планові, фактичні й прогнозні значення можна розрізнити.
- Важливі незавершені роботи видно навіть за високого загального прогресу.
- Дані можна перевірити за задачами, годинами, платежами або іншими записами.
- Визначено, хто й коли оновлює інформацію.
- Розміри блоків підходять для реальних назв і сум.
- Права доступу перевірені окремо від вигляду сторінки.
- Після огляду рішення отримують відповідальних і строки.
В if.team можна почати з одного проєкту: вибрати потрібні віджети, зберегти шаблон і провести з ним найближчий огляд команди. Спробуйте цей сценарій у системі, щоб перевірити, які дані потрібні вам на першому екрані. Після кількох робочих зустрічей буде простіше вирішити, що залишити в типовому макеті для всього напряму.
Поширені запитання про дашборди
Чим дашборд відрізняється від KPI?
KPI — це ключовий показник, за яким оцінюють досягнення конкретної цілі. Дашборд — екран, на якому цей показник можна показати разом з іншими даними. На дашборді також доречні робочі списки, строки й матеріали, які не є KPI, але допомагають керувати проєктом.
Чи обов’язково на дашборді мають бути графіки?
Ні. Якщо користувачу потрібно знайти три задачі, що чекають погодження, список може бути зручнішим. Графік доречний, коли допомагає побачити зміну, співвідношення або різницю між значеннями.
Скільки показників потрібно додати?
Стільки, скільки потрібно для визначених рішень. Почніть із питань регулярного огляду й перевірте, чи кожен блок допомагає на них відповісти. Фіксованої кількості, яка підходить усім проєктам, немає.
Чи можна зробити дашборд у таблиці?
Так, якщо ви можете підготувати потрібні розрахунки й підтримувати дані. Зі зростанням кількості джерел варто оцінити час на оновлення, перевірку формул і контроль доступу. Вибір інструмента залежить від складності процесу та вимог команди.
Чим аналітичний дашборд відрізняється від сторінки проєкту?
Аналітичний дашборд призначений для порівнянь і дослідження показників. Сторінка проєкту поєднує огляд із робочими відомостями: задачами, файлами, учасниками й обговореннями. Вона може містити аналітичні блоки, але її можливості залежать від конкретного продукту.
Як часто потрібно оновлювати дані?
Відповідно до частоти рішень. Для щоденного керування потрібен актуальний стан задач і перешкод. Для місячного аналізу — повні та узгоджені дані за місяць. Команда має знати, за який момент або період вона бачить інформацію.
Чи можна налаштувати різні дашборди в if.team?
Так, if.team підтримує шаблони з різним складом і розташуванням віджетів. Макет можна вибрати для окремого проєкту або призначити для бізнес-напряму. Налаштування доступу до даних перевіряють окремо.
Чи достатньо дашборда для управління проєктом?
Для роботи також потрібні актуальні дані, зрозумілі відповідальні та виконання ухвалених рішень. Дашборд допомагає побачити ситуацію й організувати огляд. Результат залежить від того, як команда реагує на побачене.
Автор
Владислав ЧесноковОпубліковано
13 жовт. 2026 р.
Більше статей для читання

Що таке CRM-система та як працювати з клієнтами в ній
Пояснюємо, що таке CRM-система, як вона працює від звернення до результату та які функції потрібні в щоденній роботі. Порівнюємо CRM із таблицею, таск-менеджером і ERP, показуємо, як обрати систему й працювати з клієнтами в if.team.

Як скласти комерційну пропозицію з прикладами та шаблоном
Пояснюємо, як скласти комерційну пропозицію: що з’ясувати до написання, з яких блоків складається документ і як описати ціну, строки та умови. Показуємо два зразки — на послуги та виконання робіт, даємо шаблон і збираємо КП в if.team.

Як правильно ставити задачі команді — від постановки до контролю виконання
Розбираємо, як ставити задачі так, щоб їх виконували: що має бути в постановці, як формулювати результат і дедлайн, кому передавати відповідальність і як перевіряти виконання. Показуємо приклад, чекліст приймання та шаблон, за яким задачу можна вести в if.team від постановки до результату.

Звіт про прибутки та збитки (P&L) — що це, як скласти та аналізувати
Пояснюємо, що таке звіт про прибутки та збитки, чим він відрізняється від Cash Flow і чому прибуток не дорівнює залишку грошей на рахунку. Розбираємо структуру P&L від доходу до чистого прибутку, показуємо розрахунок на прикладі сервісної компанії та як зібрати перший звіт.

Що таке KPI простими словами, для чого він потрібен і як його оцінювати
У цьому матеріалі ми розберемо, що таке KPI, чим KPI відрізняється від звичайної метрики, і як правильно його міряти. Так щоб показники допомагали, а не штовхали людей до маніпуляцій і не псували процеси.

Що таке bottleneck у бізнесі і як його визначити
Bottleneck у бізнесі — це місце, де процес реально гальмує. Не формально, а фактично. Там накопичуються задачі, зростає час очікування, і вся система починає працювати повільніше, ніж могла б. Поки bottleneck не змінено, масштабування не працює. Ви можете покращити щось навколо, але це дасть лише…
Подивіться if.team на прикладі вашої компанії
Покажемо, як проєкти, час команди та фінанси працюють в одній системі — на прикладі ваших процесів.
